รายงานความก้าวหน้า ประจำเดือน มกราคม 2567

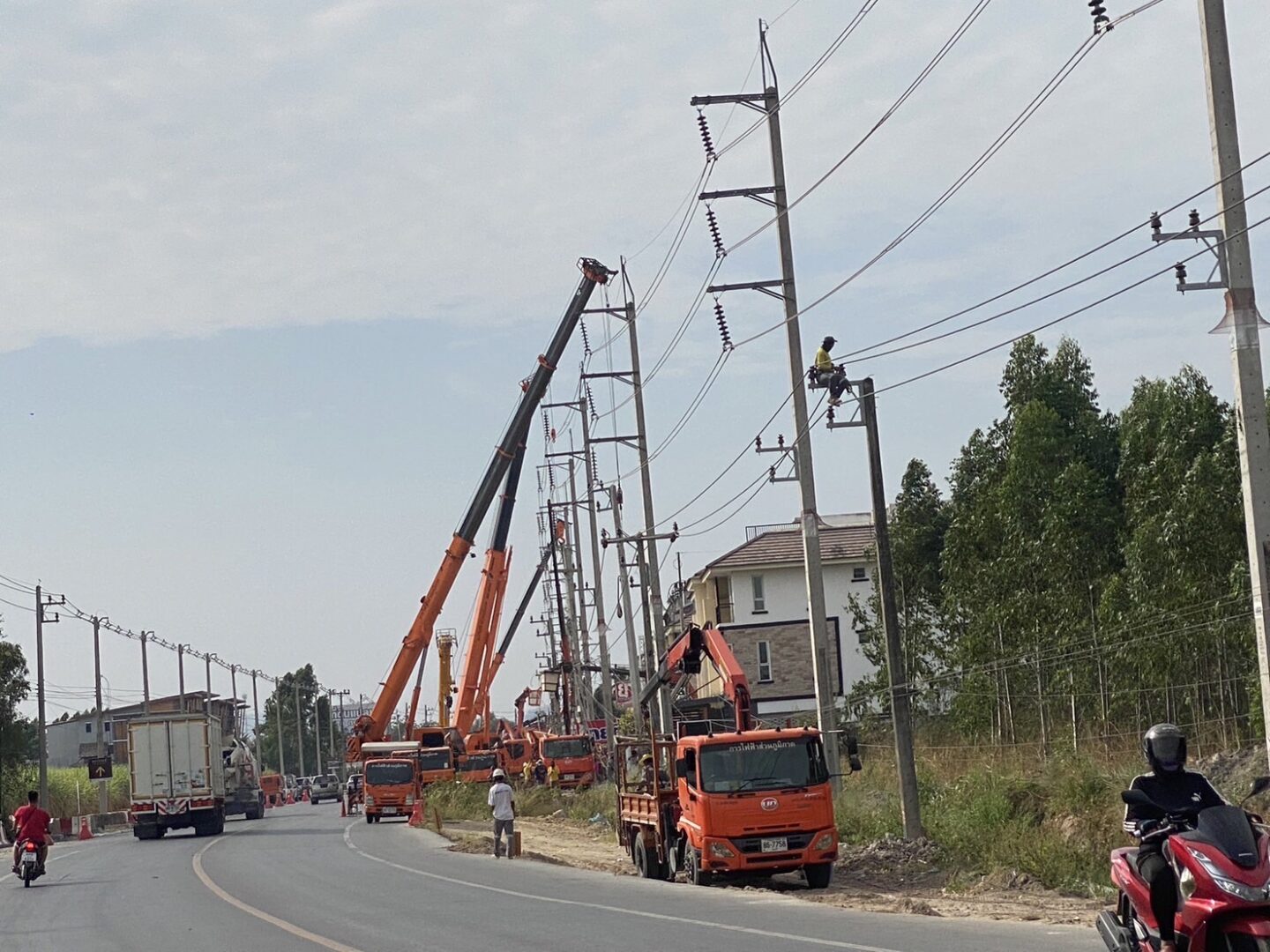

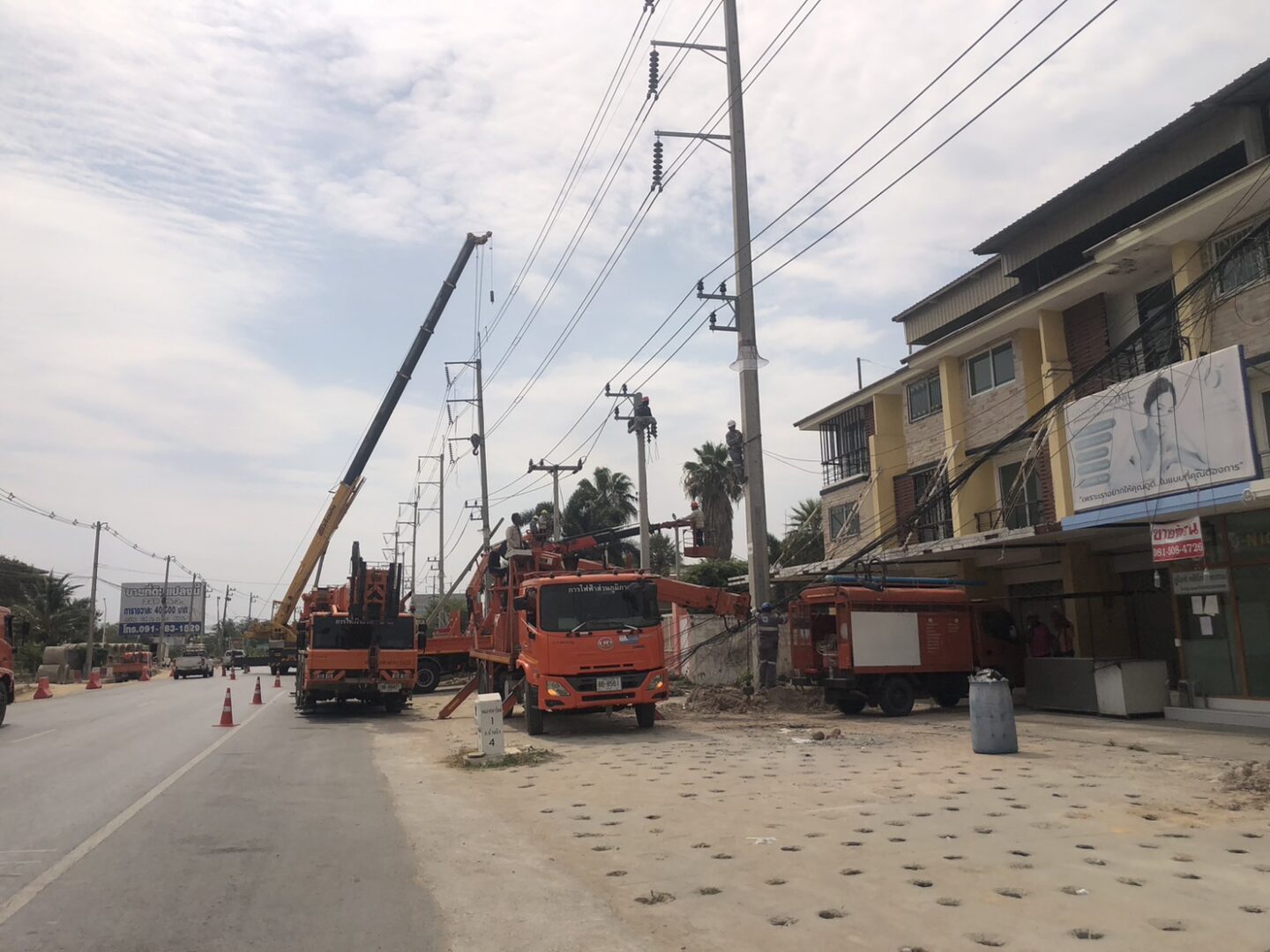

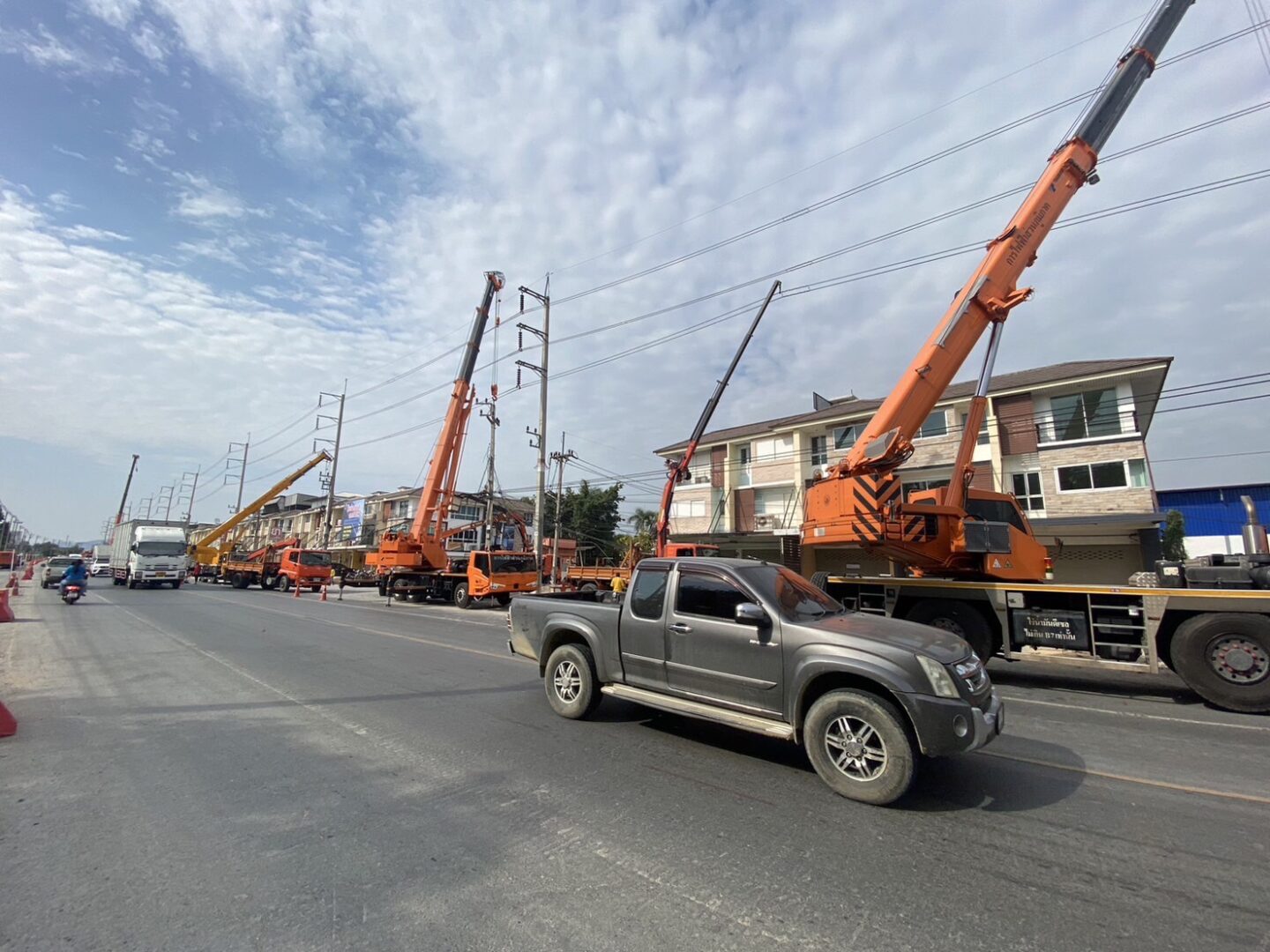

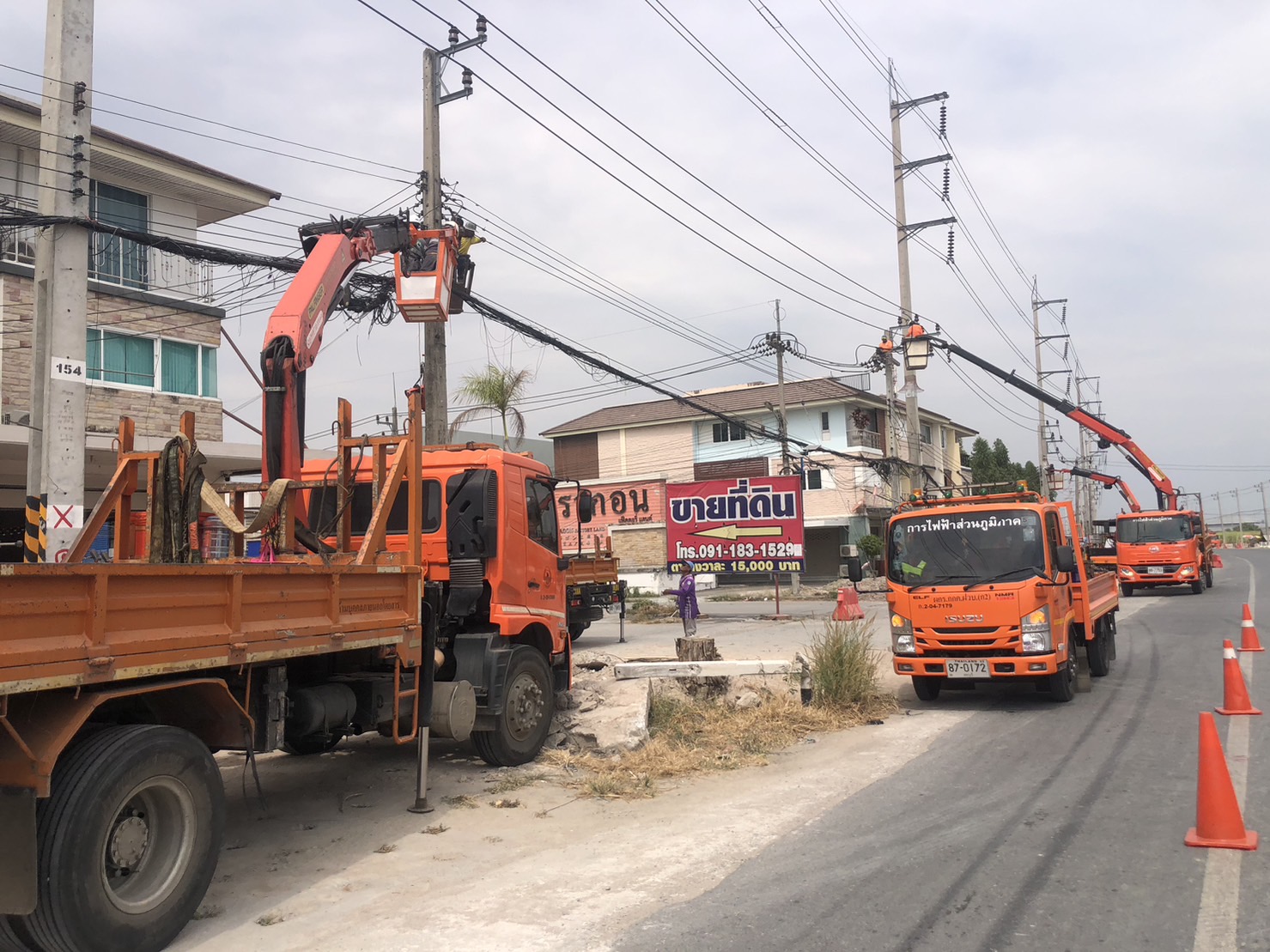

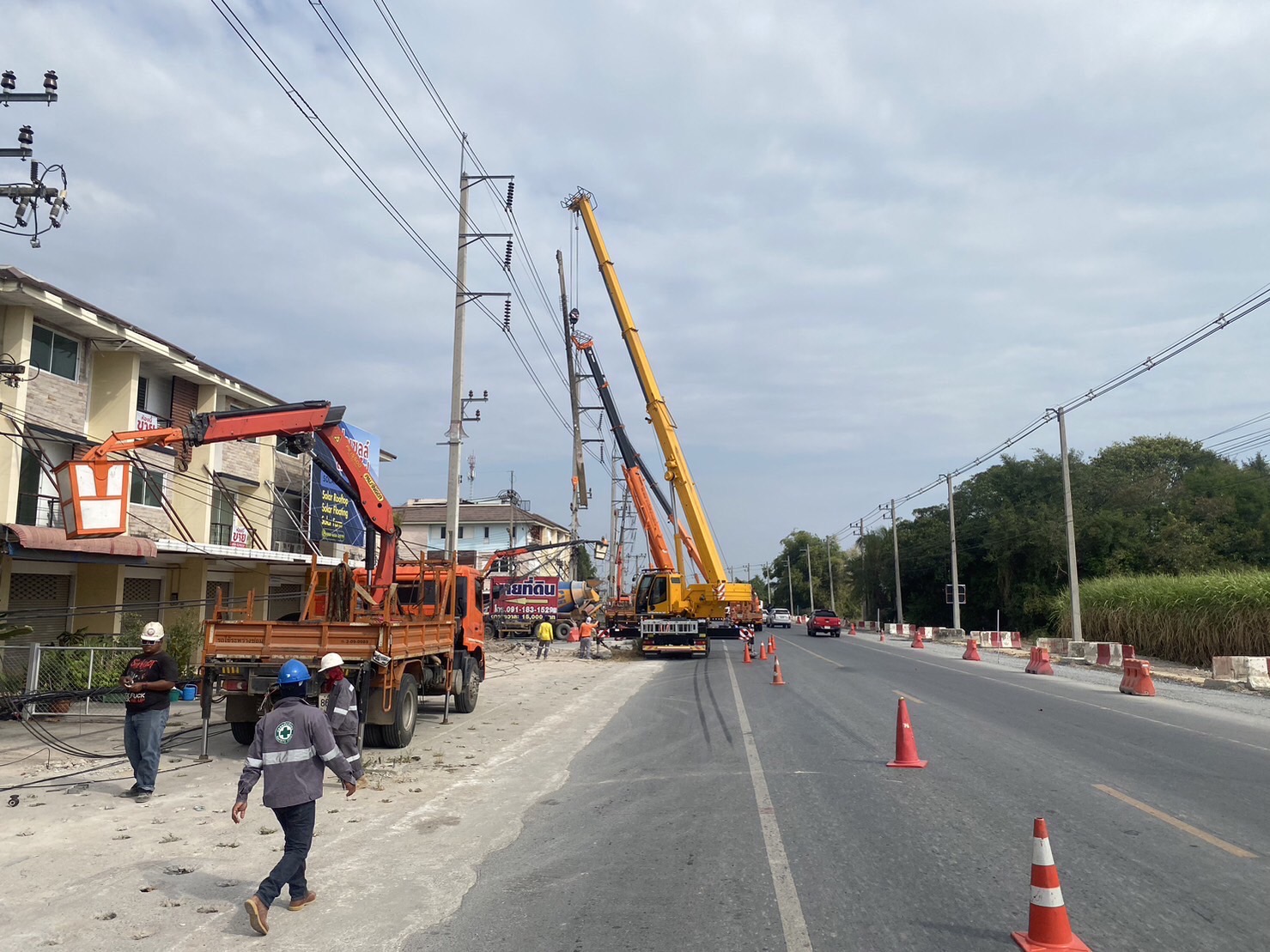

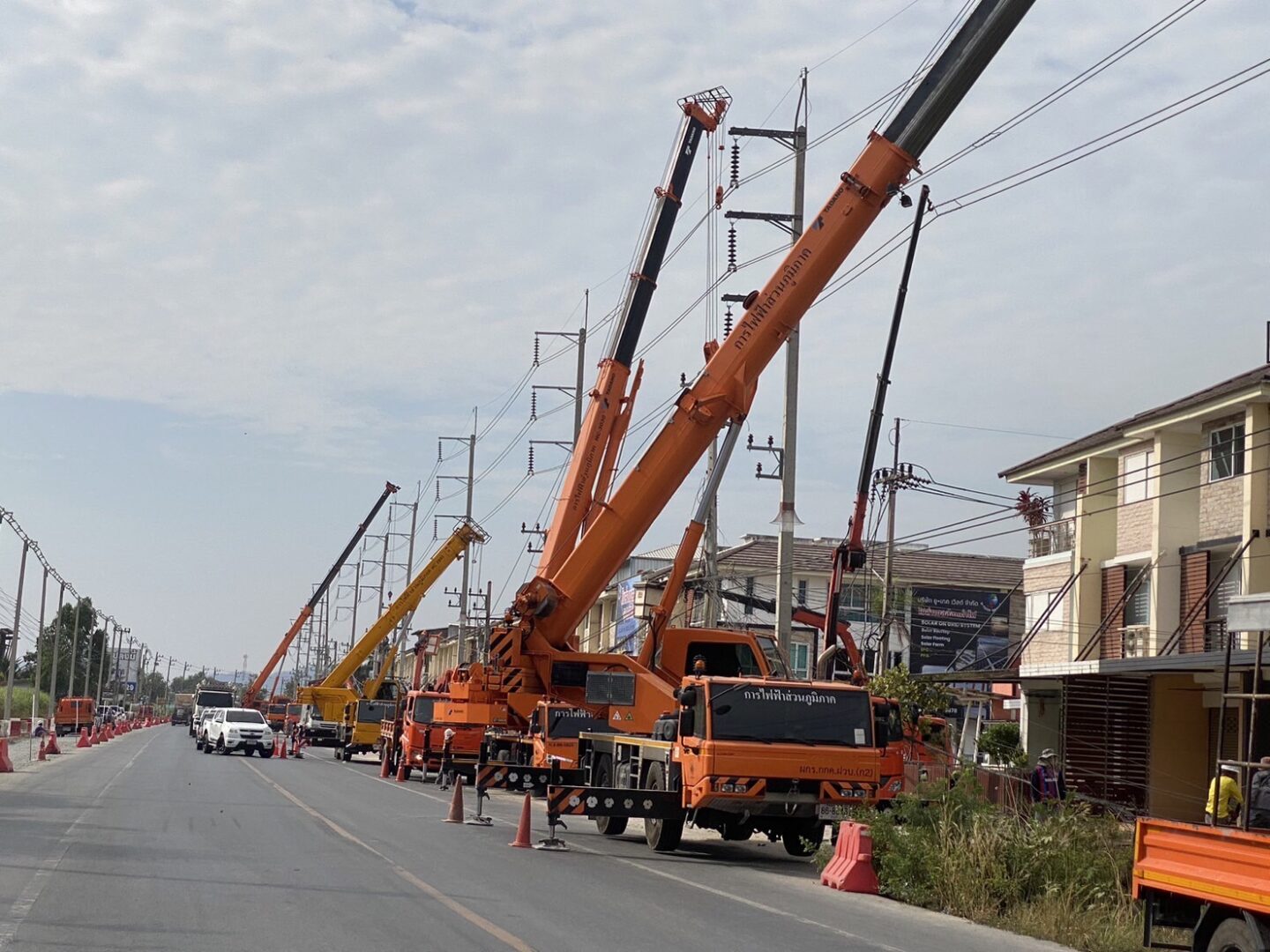

สรุปความก้าวหน้าของงานก่อสร้าง
-
-
- ความก้าวหน้าของงานก่อสร้างรายเดือน
-
ผลงาน วันที่ 1 มกราคม ถึง 31 มกราคม 2567 1.050 %
ตามแผนงาน 1.829 %
เร็วกว่าแผนงาน 0.779%
ช้ากว่าแผนงาน -%
-
-
- ความก้าวหน้ารวมของงานก่อสร้างสะสม
-
ผลงาน วันที่ 2 พฤษภาคม ถึง 31 มกราคม 2567 10.208 %
ตามแผนงาน 6.353 %
เร็วกว่าแผนงาน 3.855 %
ช้ากว่าแผนงาน – %
ระยะเวลาก่อสร้างตามสัญญา 900 วัน
คงเหลือระยะเวลาก่อสร้าง 625 วัน
