รายงานความก้าวหน้า ประจำเดือน มีนาคม 2567

สรุปความก้าวหน้าของงานก่อสร้าง

      • ความก้าวหน้าของงานก่อสร้างรายเดือน

ผลงาน วันที่ 1 มีนาคม ถึง 31 มีนาคม 2567                                                                       0.861 %
ตามแผนงาน                                                                                                                                    2.808%
เร็วกว่าแผนงาน                                                                                                                               1.947%
ช้ากว่าแผนงาน                                                                                                                                            -%

      • ความก้าวหน้ารวมของงานก่อสร้างสะสม

ผลงาน วันที่ 2 พฤษภาคม 2566 ถึง 31 มีนาคม 2567                                                13.415 %
ตามแผนงาน                                                                                                                                  11.070 %
เร็วกว่าแผนงาน                                                                                                                               2.345 %
ช้ากว่าแผนงาน                                                                                                                                           – %

ระยะเวลาก่อสร้างตามสัญญา                                                                                                                         900 วัน
คงเหลือระยะเวลาก่อสร้าง                                                                                                                               565 วัน

ความก้าวหน้าของงานก่อสร้าง

          ผู้รับจ้างดำเนินงานในส่วนต่างๆ ซึ่งผลการปฏิบัติงานแสดงให้เห็นในรูปแบบของตาราง แผนผัง แผนภูมิ และรายละเอียดแผนงานและผลงานแต่ละหมวดงาน ต่อไปนี้

รายงานสรุปงานก่อสร้าง

รายละเอียดแผนและผลงานการก่อสร้าง

การดำเนินงานควบคุมการก่อสร้าง

การดำเนินงานในช่วงระหว่าง วันที่ 1 มีนาคม 2567 ถึง 31 มีนาคม 2567 มีรายละเอียดดังต่อไปนี้

การควบคุมการก่อสร้าง

1.งานรื้อโครงสร้างเดิม

1.1 งานรื้อผิวลาดยางเดิม (Milling)

2.งานรองพื้นทางและพื้นทาง

2.1 งานรองพื้นทางวัสดุมวลรวม

2.2 งานพื้นทาง (หินคลุก)

3.งานโครงสร้าง

3.1 งานท่อเหลี่ยมคอนกรีตเสริมเหล็กระบายน้ำด้านข้างขนาด 1.20 x 1.20 เมตร, 1.50 x 1.20 เมตร

4.งานเบ็ดเตล็ด

4.1 บ่อพักชนิดฝาคอนกรีตสำหรับท่อ ขนาด 1.20 x 1.20 เมตร, 1.50 x 1.20 เมตร

5.งานจัดการเครื่องหมายจราจรระหว่างก่อสร้าง

6.งานค่าใช้พิเศษตามข้อกำหนดและค่าใช้จ่ายอื่นที่จำเป็นต้องมี

7.1 งานสำนักงานสนามของโครงการ

7.2 ห้องทดลองสนามของโครงการ

7.3 การขนส่งสำหรับวิศวกรของผู้ว่าจ้าง

ผลการทดสอบวัสดุ

      1. ทดสอบกำลังอัดก้อนตัวอย่างคอนกรีต
        – งานท่อเหลี่ยม คสล. และบ่อพัก คสล.
        – งานต่อปากบ่อพัก คสล.
      2. ทดสอบความแน่นในสนาม งานทรายถมข้างท่อ
      3. ทดสอบความแน่นในสนามชั้นรองพื้นทาง (ลูกรัง)

ปัญหาอุปสรรคในการดำเนินงาน และแนวทางแก้ไข

        ปัญหาอุปสรรคในการก่อสร้างของโครงการฯ ที่ตรวจพบในขณะนี้ รายละเอียดโดยสรุปของปัญหา ดังนี้

ปัญหารื้อย้ายระบบสาธารณูปโภค

จากการสำรวจตรวจสอบ พบว่า มีระบบสาธารณูปโภค 2 ข้างทางตลอดสายทาง ดังนี้

1.1 การไฟฟ้าส่วนภูมิภาค มี 3 หน่วยงาน ดังนี้

การไฟฟ้าส่วนภูมิภาคอำเภอพานทอง เขตรับผิดชอบ ช่วง กม.ที่ 0+000 ถึง กม.ที่ 7+350
ผลการดำเนินการ
– ช่วง กม.ที่ 0+000 ถึง กม.ที่ 2+500 วางแผนเข้าดำเนินการรื้อย้ายเดือน เมษายน 2567
– ช่วง กม.ที่ 2+500 ถึง กม.ที่ 4+500 อยู่ระหว่างดำเนินการรื้อย้าย คาดว่าแล้วเสร็จเดือน
เมษายน 2567
– ช่วง กม.ที่ 4+500 ถึง กม.ที่ 5+800 LT รอการประปารื้อย้ายแนวท่อ
– ช่วง กม.ที่ 5+800 ถึง กม.ที่ 7+350 ดำเนินการรื้อย้ายแล้วเสร็จ

การไฟฟ้าส่วนภูมิภาคอำเภอบ้านบึง เขตรับผิดชอบ ช่วง กม.ที่ 7+350 ถึง กม.ที่ 12+242
ผลการดำเนินการ
– ช่วง กม.ที่ 7+350 ถึง กม.ที่ 8+000 RT ดำเนินการรื้อย้ายแล้วเสร็จ
– ช่วง กม.ที่ 8+400 ถึง กม.ที่ 9+200 LT ดำเนินการรื้อย้ายแล้วเสร็จ
– ช่วง กม.ที่ 9+200 ถึง กม.ที่ 9+400 ติดปัญหาเวนคืนฯ
– ช่วง กม.ที่ 9+500 ถึง กม.ที่ 10+400 LT รอพาดสายใหม่
– ช่วง กม.ที่ 10+400 ถึง กม.ที่ 12+000 LT ดำเนินการรื้อย้ายแล้วเสร็จ

การไฟฟ้าส่วนภูมิภาค เขต 2 เขตรับผิดชอบ ช่วง กม.ที่ 7+950 ถึง กม.ที่ 11+700
ผลการดำเนินการ
– ช่วง กม.ที่ 7+950 ถึง กม.ที่ 8+000 LT ดำเนินการรื้อย้ายแล้วเสร็จ
– ช่วง กม.ที่ 8+723 ถึง กม.ที่ 11+502 ดำเนินการรื้อย้ายแล้วเสร็จ
– ช่วง กม.ที่ 11+502 ถึง กม.ที่ 11+770 RT วางแผนเข้าดำเนินการรื้อย้ายเดือน เมษายน 2567

1.2 การประปาส่วนภูมิภาค มี 2 หน่วยงาน ดังนี้

การประปาส่วนภูมิภาคสาขาพนัสนิคม ช่วง กม.ที่ 0+000 ถึง กม.ที่ 3+464
ผลการดำเนินการ
– ช่วง กม.ที่ 0+000 ถึง กม.ที่ 2+000 LT วางแผนเข้าดำเนินการรื้อย้ายเดือน เมษายน 2567
– ช่วง กม.ที่ 0+070 ถึง กม.ที่ 3+400 RT ดำเนินการรื้อย้ายท่อชั่วคราวแล้วเสร็จ
– ช่วง กม.ที่ 2+000 ถึง กม.ที่ 3+400 LT ดำเนินการรื้อย้ายแล้วเสร็จ


การประปาส่วนภูมิภาคสาขาบ้านบึง ช่วง กม.ที่ 3+464 ถึง กม.ที่ 12+242
ผลการดำเนินการ
– ช่วง กม.ที่ 3+400 ถึง กม.ที่ 6+500 LT,RT อยู่ระหว่างรองบประมาณปี 2567 ในการรื้อย้าย
– ช่วง กม.ที่ 6+500 ถึง กม.ที่ 8+000 LT,RT ดำเนินการรื้อย้ายแล้วเสร็จ
– ช่วง กม.ที่ 8+000 ถึง กม.ที่ 8+150 LT,RT ดำเนินการรื้อย้ายแล้วเสร็จ
– ช่วง กม.ที่ 8+150 ถึง กม.ที่ 9+500 LT,RT ดำเนินการรื้อย้ายแล้วเสร็จ
– ช่วง กม.ที่ 9+500 ถึง กม.ที่ 12+242LT,RT อยู่ระหว่างรองบประมาณปี 2567 ในการรื้อย้าย

1.3 แนวท่อส่งน้ำ ของบริษัท อินดัสเตรียล วอเตอร์ รีซอร์ส แมนเนจเม้นท์ จำกัด (IWRM) ช่วง กม.ที่
0+000 ถึง กม.ที่ 2+800 ด้านซ้ายทาง อยู่ระหว่างดำเนินการรื้อย้าย


1.4 แนวโครงข่ายสายสื่อสาร โครงการฯ ได้ประสานหน่วยงานข่ายสายสื่อสาร ลงพื้นที่สำรวจ และ
ตรวจสอบข่ายสายสื่อสาร เพื่อรื้อย้ายหลังจากการไฟฟ้าส่วนภูมิภาคดำเนินการรื้อแนวเสาไฟฟ้าต่อไป

ปัญหาอื่นๆ (งานเวนคืนฯ)

        จากการประสานแขวงทางหลวงชนบทชลบุรี เรื่อง การส่งมอบพื้นที่เพื่อดำเนินการก่อสร้าง พบว่ามี
ปัญหาในการเข้าพื้นที่ก่อสร้างของโครงการฯ โดยแยกรายละเอียดดังต่อไปนี้

ผู้ถูกเวนคืนทั้งหมด จำนวน 462 ราย

1.มาทำสัญญาแล้ว จำนวน 376 ราย แบ่งออกเป็นรายละเอียดดังนี้

1.1 รับเงินค่าทดแทนเวนคืน 100%                     จำนวน 159 ราย
1.2 รับเงินค่าทดแทนเวนคืน 75%                        จำนวน 200 ราย
        1.2.1 วางทรัพย์ 25%                                         จำนวน 200 ราย (แจ้งเข้าครอบครองแล้ว จำนวน 197 ราย)
        1.2.2 ยื่นอุทธรณ์                                                  จำนวน 13 ราย
                    1.2.2.1 มีผลอุทธรณ์แล้ว                      จำนวน 7 ราย
                    1.2.2.2 ยังไม่มีผลอุทธรณ์                   จำนวน 6 ราย
        1.2.3 วางทรัพย์ 100%                                      จำนวน 8 ราย (แจ้งเข้าครอบครองแล้ว 7 ราย)

2.ยังไม่มาทำสัญญา จำนวน 95 ราย

2.1 วางทรัพย์ที่ธนาคารออมสิน จำนวน 90 ราย (แจ้งเข้าครอบครองแล้ว จำนวน 89 ราย)
2.2 ยังไม่ได้วางทรัพย์ที่ธนาคารออมสิน จำนวน 5 ราย

แนวทางแก้ไข แจ้งให้ผู้ถูกเวนคืนมาทำสัญญาซื้อขายอสังหาริมทรัพย์ ซึ่งขณะนี้ ขทช.ชลบุรี
กำลังเร่งรัดดำเนินการแจ้งเข้าครอบครองสิทธิ์และวางทรัพย์ที่ธนาคารออมสิน
ต่อไป

ปัจจุบันยังไม่เป็นปัญหาและอุปสรรคในการก่อสร้างของโครงการฯและไม่มีผลกระทบงานก่อสร้างสามารถเข้าพื้นที่ก่อสร้างได้

ภาพถ่ายก่อสร้าง เดือน มีนาคม 2567

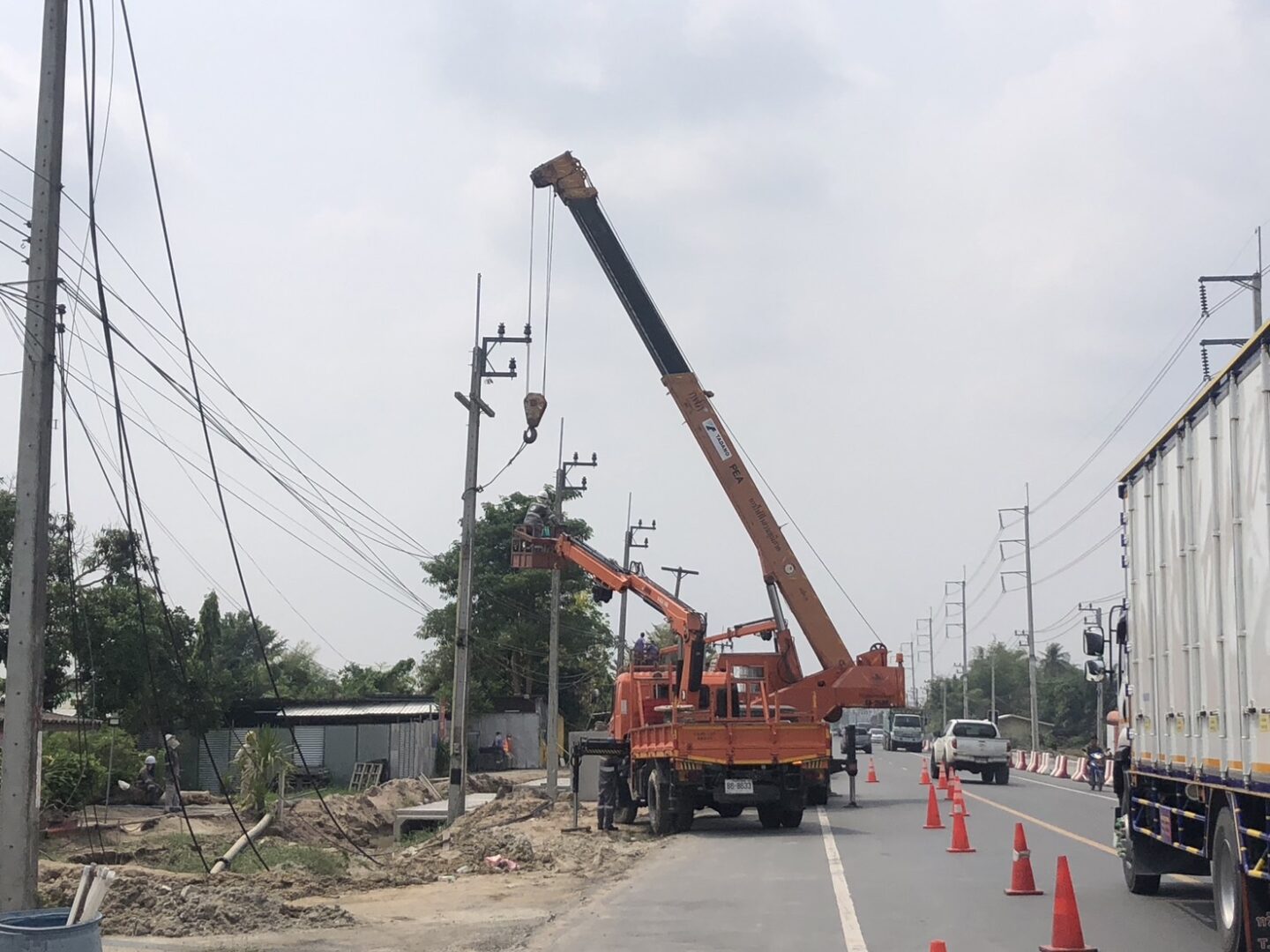

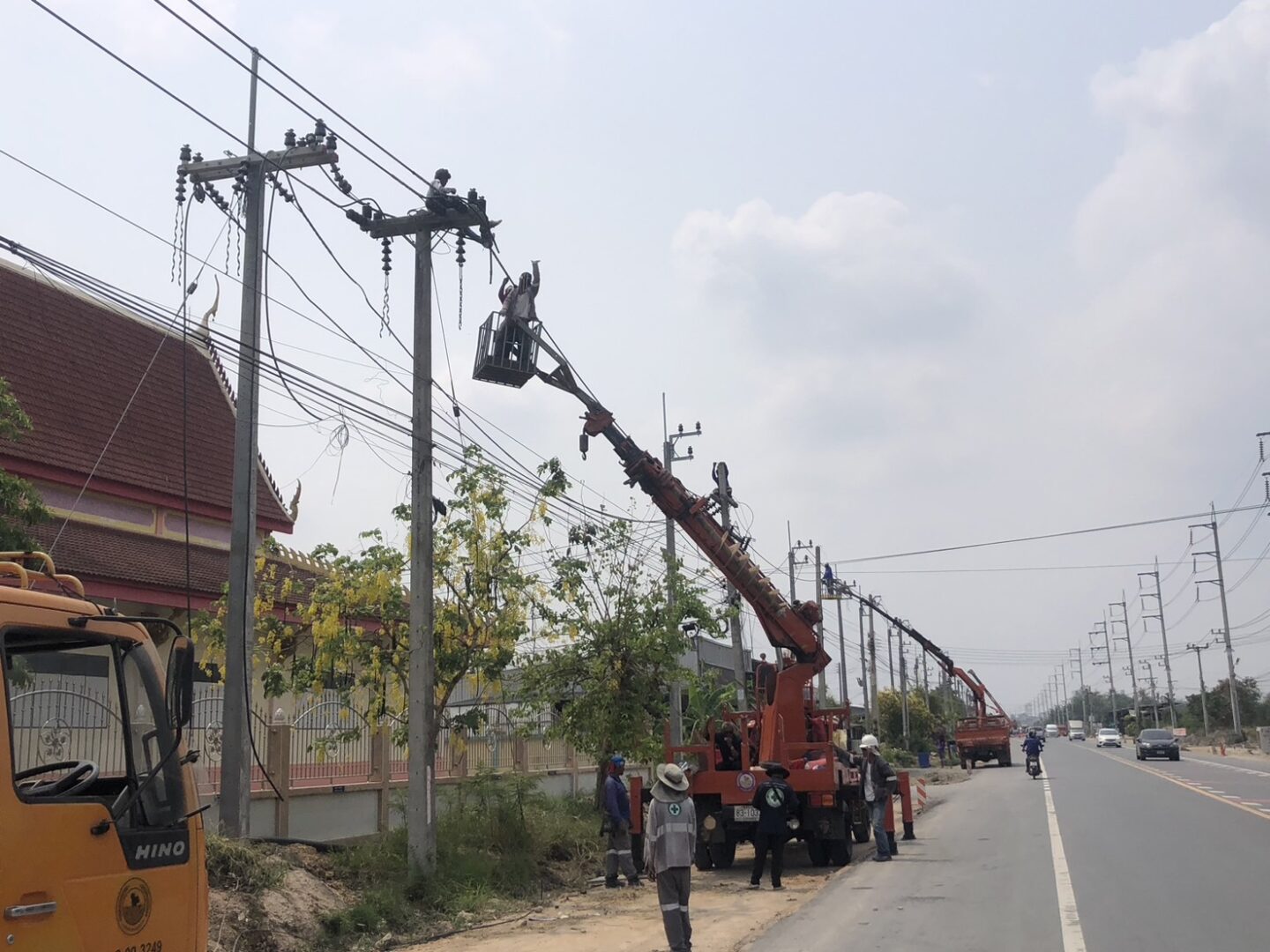

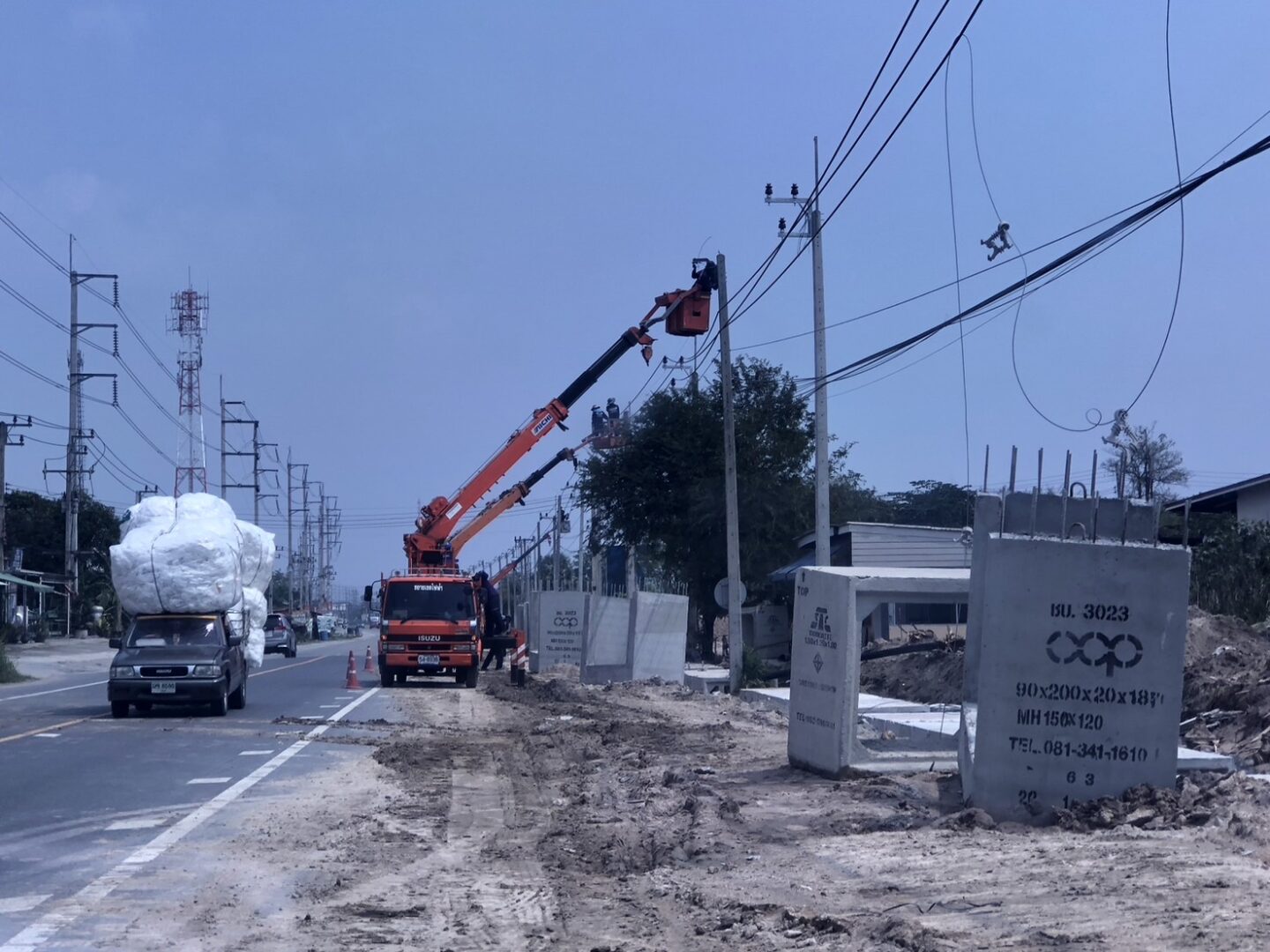

รื้อย้ายเสาไฟฟ้า -ช่วง กม.5+650-6+500 LT
