รายงานความก้าวหน้า ประจำเดือน พฤษภาคม 2566

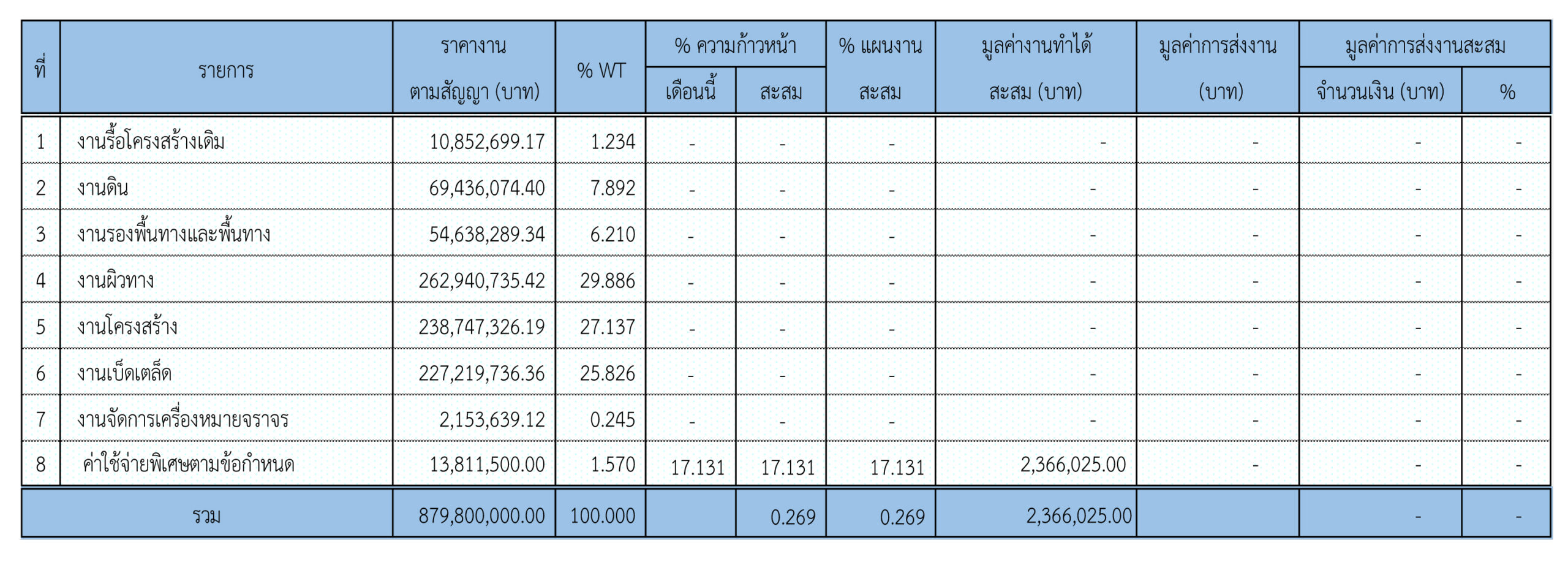

สรุปความก้าวหน้าของงานก่อสร้าง
-
-
- ความก้าวหน้าของงานก่อสร้างรายเดือน
-
ผลงาน วันที่ 2 พฤษภาคม ถึง 31 พฤษภาคม 2566 0.269 %
ตามแผนงาน 0.269 %
เร็วกว่าแผนงาน –
ช้ากว่าแผนงาน – %
-
-
- ความก้าวหน้ารวมของงานก่อสร้างสะสม
-
ผลงาน วันที่ 2 พฤษภาคม ถึง 31 พฤษภาคม 2566 0.269 %
ตามแผนงาน 0.269 %
เร็วกว่าแผนงาน –
ช้ากว่าแผนงาน – %
ระยะเวลาก่อสร้างตามสัญญา 900 วัน
คงเหลือระยะเวลาก่อสร้าง 870 วัน
