รายงานความก้าวหน้า ประจำเดือน มิถุนายน 2566

สรุปความก้าวหน้าของงานก่อสร้าง

      • ความก้าวหน้าของงานก่อสร้างรายเดือน

ผลงาน วันที่ 1 มิถุนายน ถึง 30 มิถุนายน 2566                                                                 0.109 %
ตามแผนงาน                                                                                                                                    0.087 %
เร็วกว่าแผนงาน                                                                                                                               0.022 %
ช้ากว่าแผนงาน                                                                                                                                      – %

      • ความก้าวหน้ารวมของงานก่อสร้างสะสม

ผลงาน วันที่ 2 พฤษภาคม ถึง 30 มิถุนายน 2566                                                             0.378 %
ตามแผนงาน                                                                                                                                     0.356 %
เร็วกว่าแผนงาน                                                                                                                               0.022 %
ช้ากว่าแผนงาน                                                                                                                                        – %

ระยะเวลาก่อสร้างตามสัญญา                                                                                                                         900 วัน
คงเหลือระยะเวลาก่อสร้าง                                                                                                                               840 วัน

ความก้าวหน้าของงานก่อสร้าง

          ผู้รับจ้างดำเนินงานในส่วนต่างๆ ซึ่งผลการปฏิบัติงานแสดงให้เห็นในรูปแบบของตาราง แผนผัง แผนภูมิ และรายละเอียดแผนงานและผลงานแต่ละหมวดงาน ต่อไปนี้

รายงานสรุปงานก่อสร้าง

รายละเอียดแผนและผลงานการก่อสร้าง

การดำเนินงานควบคุมการก่อสร้าง

การควบคุมการก่อสร้าง

1.งานทั่วไปและสิ่งอำนวยความสะดวกในสนาม

1.1 ก่อสร้างอาคารสำนักงานสนามของโครงการ
1.2 ก่อสร้างห้องทดลองสนามของโครงการ
1.3 การขนส่งสำหรับวิศวกรหรือผู้ควบคุมงานของผู้ว่าจ้าง
1.4 งานควบคุมและป้องกันมลภาวะในการก่อสร้าง
1.5 งานประชาสัมพันธ์โครงการเพื่อการสร้างความเข้าใจและการมีส่วนร่วมภาคประชาชน

2.งานดินและชั้นคันทาง

2.1 งานวางแนวพิกัดและตรวจสอบค่าระดับก่อสร้างหมุดหลักฐาน BM
2.2 ตรวจสอบแนวหลักเวนคืนฯ
2.3 งานถางป่าและขุดตอ
2.4 งานสำรวจปริมาณงานทรัพย์สินเดิมตลอดสายทาง

3.งานรื้อย้ายสาธารณูปโภค

3.1 สำรวจและตรวจสอบระบบสาธารณูปโภคไฟฟ้า
3.2 สำรวจและตรวจสอบระบบสาธารณูปโภคประปา
3.3 สำรวจและตรวจสอบระบบสาธารณูปโภคโทรศัพท์และสื่อสาร
3.4 สำรวจและตรวจสอบระบบสาธารณูปโภคอื่นๆ

4.งานจัดการเครื่องหมายจราจรระหว่างก่อสร้าง

4.1 ติดตั้งป้ายประชาสัมพันธ์โครงการฯ

ผลการทดสอบวัสดุ

1.อนุมัติแหล่งวัสดุดินถม ทรายถม ลูกรัง และหินคลุก
2.เก็บตัวอย่างวัสดุดินถม และทรายถม นำส่งทดสอบคุณภาพ

ปัญหาอุปสรรคในการดำเนินงาน และแนวทางแก้ไข

          ปัญหาอุปสรรคในการก่อสร้างของโครงการฯ ที่ตรวจพบในขณะนี้ รายละเอียดโดยสรุปของปัญหา ดังนี้

ปัญหารื้อย้ายระบบสาธารณูปโภค

จากการสำรวจตรวจสอบ พบว่า มีระบบสาธารณูปโภค 2 ข้างทางตลอดสายทาง ดังนี้

– แนวเสาไฟฟ้า แรงสูงและแรงต่ำ
– แนวสายสื่อสาร
– แนวท่อส่งน้ำประปาของการประปาส่วนภูมิภาค เขต 1
– แนวท่อส่งน้ำของ บริษัท อินดัสเตรียล วอเตอร์ รีซอร์ส แมนเนจเม้นท์ จำกัด (IWRM) ช่วง กม.0+000 ถึง 2+800 ด้านซ้ายทาง

แนวทางแก้ไข โครงการฯ ประสานงานหน่วยงานที่เกี่ยวข้องลงพื้นที่สำรวจตรวจสอบ

ปัญหาอื่นๆ (งานเวนคืนฯ)

          จากการประสานแขวงทางหลวงชนบทชลบุรี เรื่อง การส่งมอบพื้นที่เพื่อดำเนินการก่อสร้าง พบว่ามีปัญหาในการเข้าพื้นที่ก่อสร้างของโครงการฯ โดยแยกรายละเอียดดังต่อไปนี้

ผู้ถูกเวนคืนทั้งหมด จำนวน 462 ราย

1.มาทำสัญญาแล้ว จำนวน 342 ราย แบ่งออกเป็นรายละเอียดดังนี้

1.1 รับเงินค่าทดแทนเวนคืน 100%                     จำนวน 125 ราย
1.2 รับเงินค่าทดแทนเวนคืน 75%                        จำนวน 193 ราย
        1.2.1 วางทรัพย์ 25%                                         จำนวน 20 ราย (แจ้งเข้าครอบครองแล้ว จำนวน 15 ราย)
        1.2.2 ยังไม่ได้วางทรัพย์ 25%                        จำนวน 173 ราย (แจ้งเข้าครอบครองแล้ว จำนวน 1 ราย)
        1.2.3 ยื่นอุทธรณ์                                                  จำนวน 13 ราย
                    1.2.3.1 มีผลอุทธรณ์แล้ว                     จำนวน 7 ราย
                    1.2.3.2 ยังไม่มีผลอุทธรณ์                   จำนวน 6 ราย
1.3 วางทรัพย์ 100%                                                  จำนวน 20 ราย (แจ้งเข้าครอบครอง 16 ราย)
1.4 ยังไม่ได้วางทรัพย์                                               จำนวน 4 ราย (แจ้งเข้าครอบครอง – ราย)

2.ยังไม่มาทำสัญญา จำนวน 117 ราย แบ่งออกเป็นรายละเอียดดังนี้

2.1 วางทรัพย์ที่ธนาคารออมสิน                             จำนวน 90 ราย (แจ้งเข้าครอบครองแล้ว จำนวน 16 ราย)
2.2 ยังไม่ได้วางทรัพย์ที่ธนาคารออมสิน            จำนวน 27 ราย (แจ้งเข้าครอบครอง – ราย)

แนวทางแก้ไข โครงการฯ ประสานงานแขวงทางหลวงชนบทชลบุรี เพื่อจะได้ส่งมอบพื้นที่ทางผู้รับจ้างเพื่อดำเนินการก่อสร้างต่อไป

ภาพถ่ายก่อนทำงาน

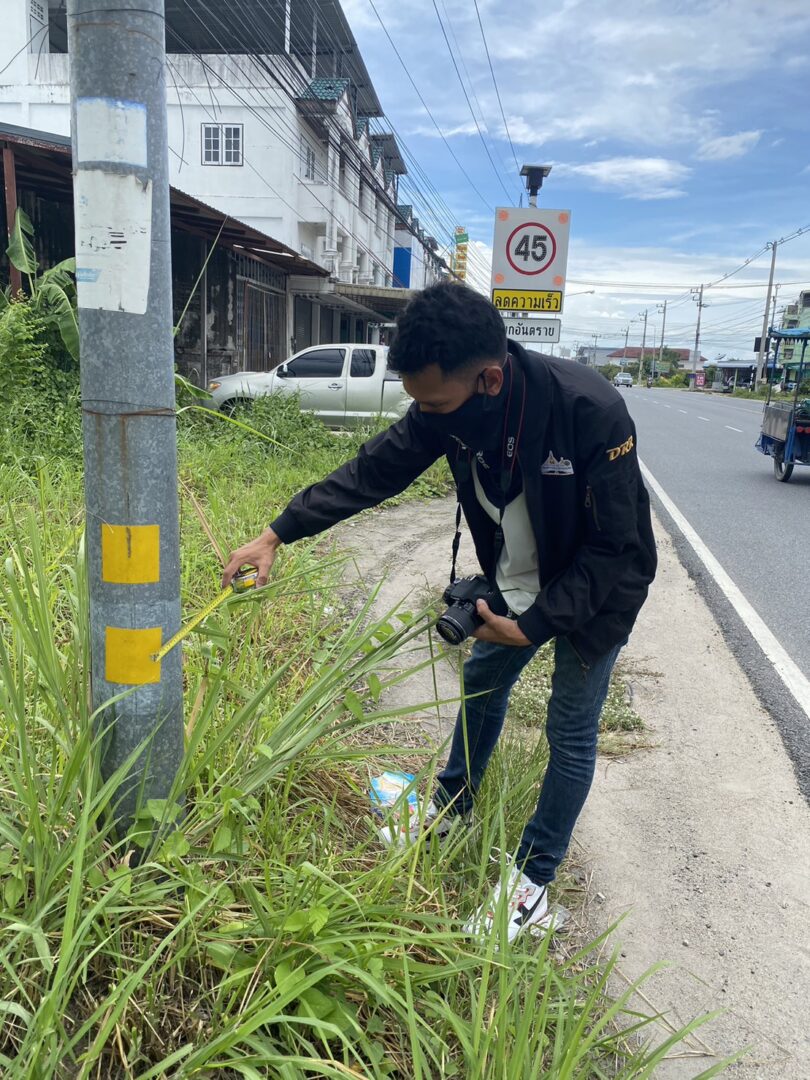

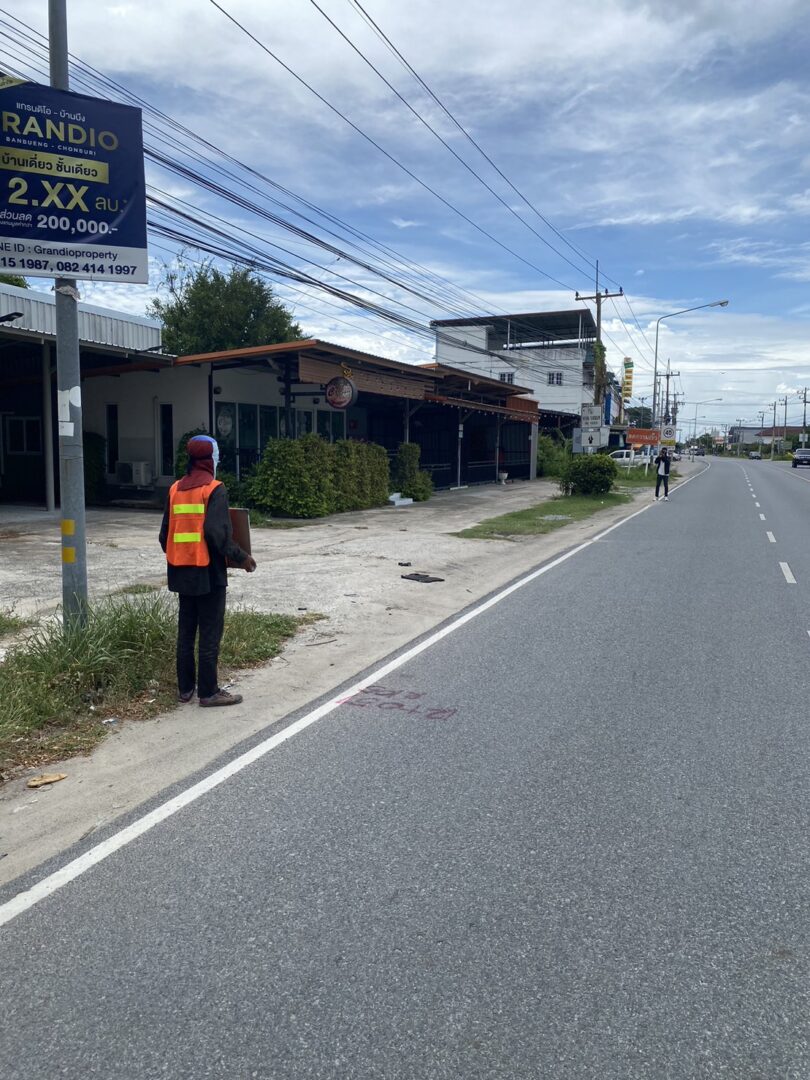

งานตรวจสอบเสาไฟฟ้าส่องสว่าง (เดิม)

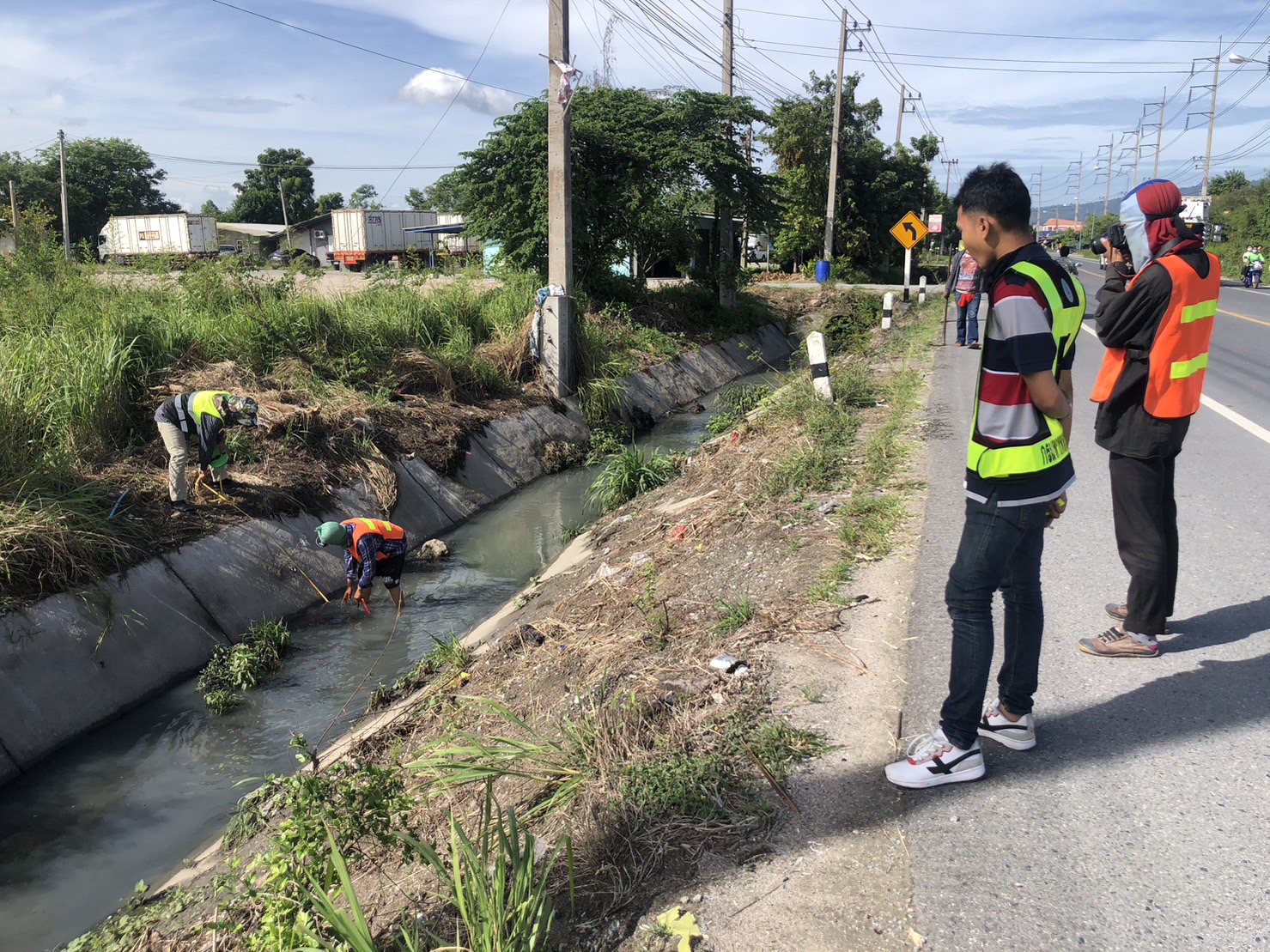

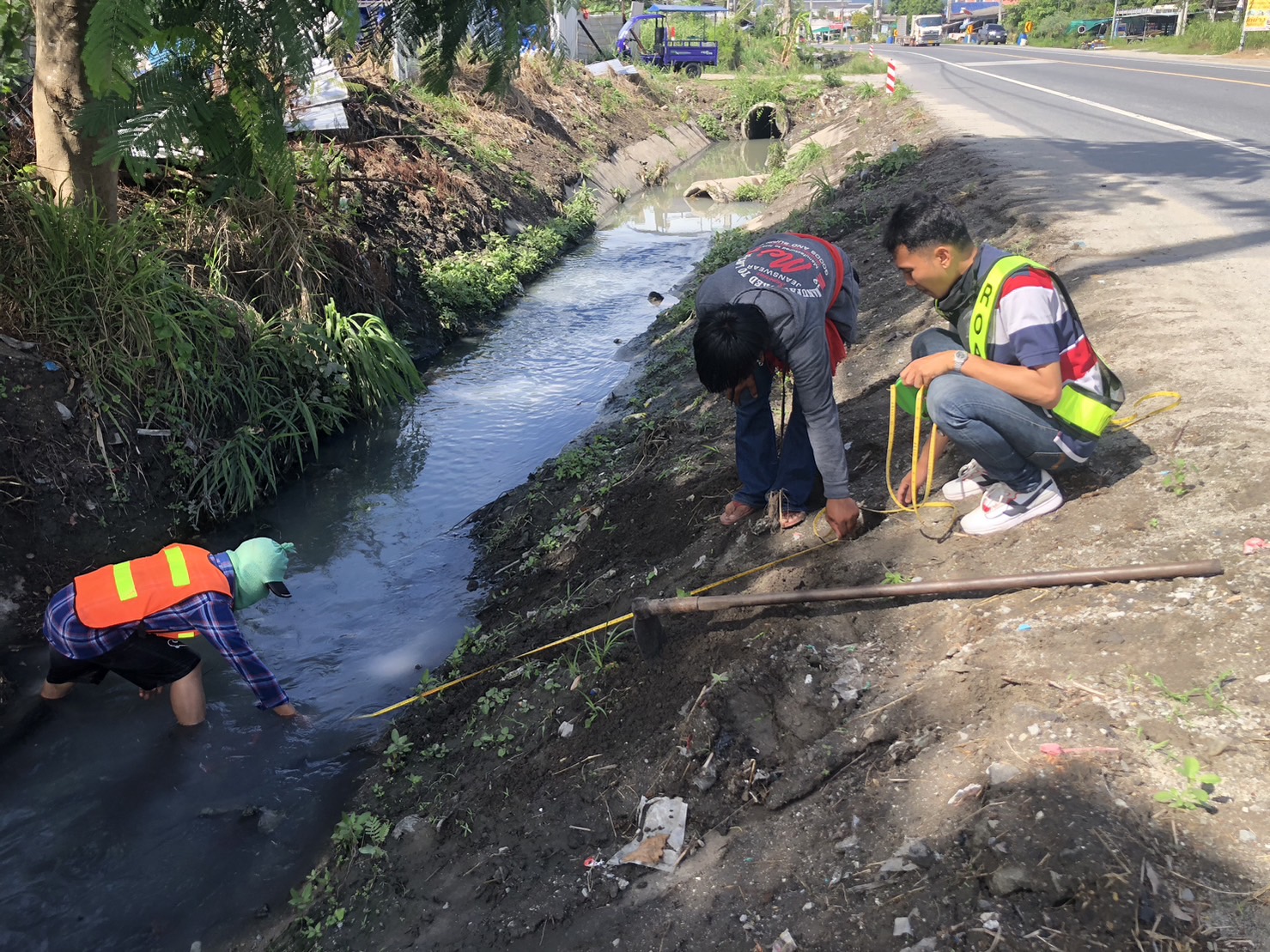

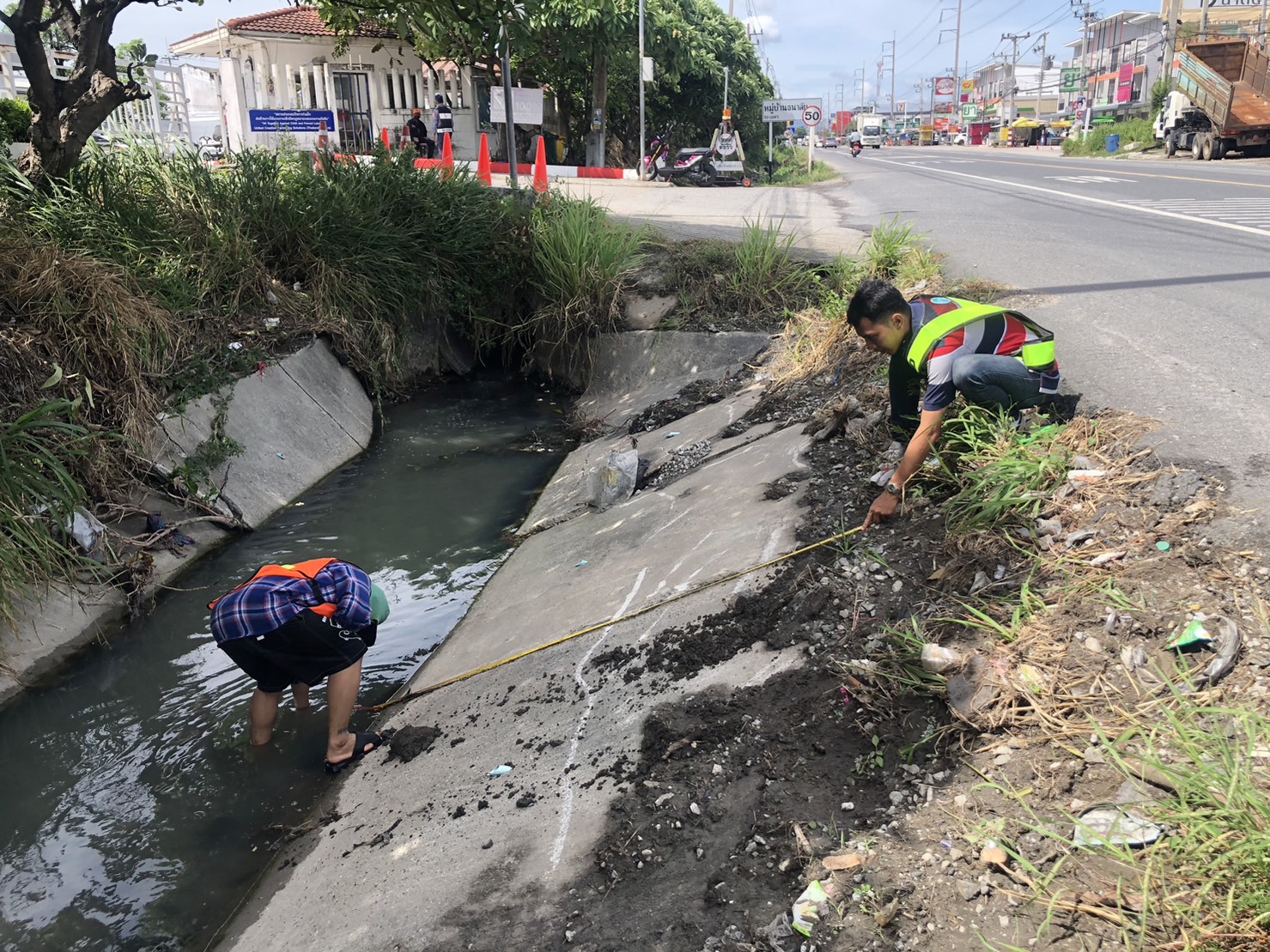

งานตรวจสอบปริมาณงานรางระบายน้ำ (เดิม)

งานตรวจสอบปริมาณงานป้ายจราจร (เดิม)

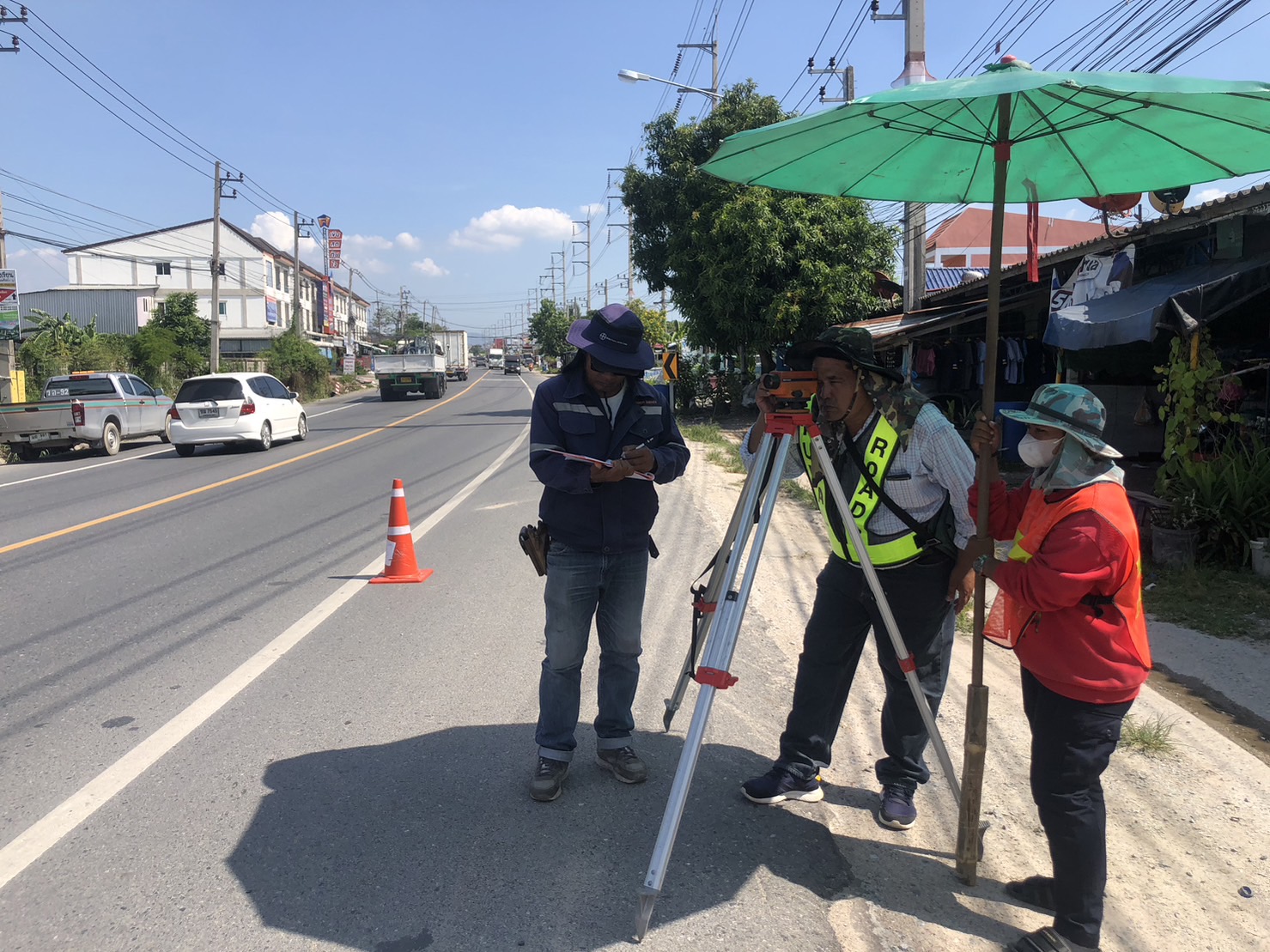

งานสำรวจ เก็บค่าระดับดิน (เดิม)
