รายงานความก้าวหน้า ประจำเดือน กรกฎาคม 2567

สรุปความก้าวหน้าของงานก่อสร้าง

      • ความก้าวหน้าของงานก่อสร้างรายเดือน

ผลงาน วันที่ 1 กรกฎาคม 2567 ถึง 31 กรกฎาคม 2567                                              1.457 %
ตามแผนงาน                                                                                                                                   4.794 %
เร็วกว่าแผนงาน                                                                                                                                         – %
ช้ากว่าแผนงาน                                                                                                                              3.337 %

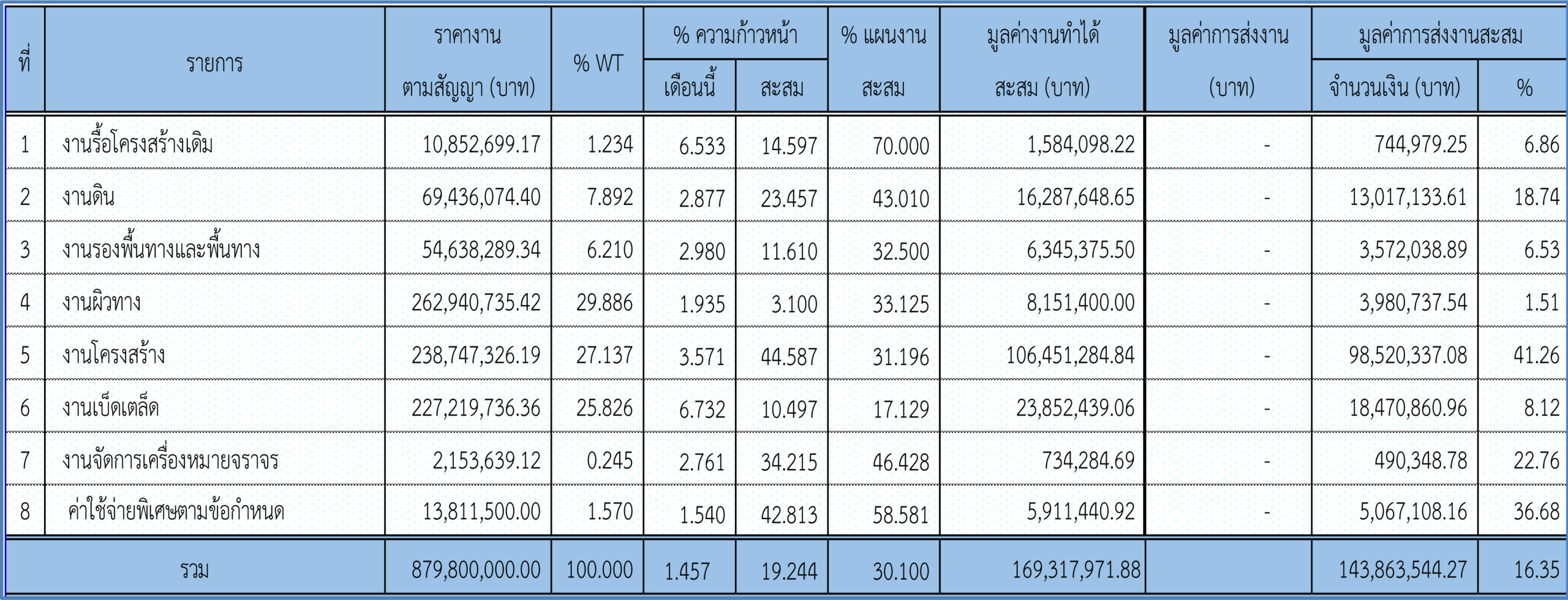

      • ความก้าวหน้ารวมของงานก่อสร้างสะสม

ผลงาน วันที่ 2 พฤษภาคม 2566 ถึง 31 กรกฎาคม 2567                                           19.244 %
ตามแผนงาน                                                                                                                                  30.100 %
เร็วกว่าแผนงาน                                                                                                                                           – %
ช้ากว่าแผนงาน                                                                                                                             10.856 %

ระยะเวลาก่อสร้างตามสัญญา                                                                                                                         900 วัน
คงเหลือระยะเวลาก่อสร้าง                                                                                                                               457 วัน

ความก้าวหน้าของงานก่อสร้าง

          ผู้รับจ้างดำเนินงานในส่วนต่างๆ ซึ่งผลการปฏิบัติงานแสดงให้เห็นในรูปแบบของตาราง แผนผัง แผนภูมิ และรายละเอียดแผนงานและผลงานแต่ละหมวดงาน ต่อไปนี้

รายงานสรุปงานก่อสร้าง

รายละเอียดแผนและผลงานการก่อสร้าง

การดำเนินงานควบคุมการก่อสร้าง

การดำเนินงานในช่วงระหว่าง วันที่ 1 กรกฎาคม 2567 ถึง 31 กรกฎาคม 2567 มีรายละเอียดดังต่อไปนี้

การควบคุมการก่อสร้าง

1.งานรื้อโครงสร้างเดิม

1.1 งานทรายถมสำหรับท่อระบายน้ำหรือ โครงสร้างระบายน้ำและงานทรายถมอื่นๆ

2.งานรองพื้นทางและพื้นทาง

2.1 งานรองพื้นทางวัสดุมวลรวม

3. งานผิวทาง

3.1 ผิวทางปอร์ตแลนซีเมนต์คอนกรีตหนา 28 ซม.
3.2 รอยต่อตามยาว (LONGITUDINAL JOINT)
3.3 รอยต่อถนนคอนกรีตกับรางตื้น (DUMMY JOINT)

4.งานโครงสร้าง

4.1 เสาเข็มคอนกรีตเสริมเหล็กอัดแรงหล่อสำเร็จ

– ขนาด 0.40 x 0.40 เมตร (สำหรับสะพานลอย)

4.2 งานท่อเหลี่ยมคอนกรีตเสริมเหล็กระบายน้ำด้านข้าง

– ขนาด 1 – 1.20 x 1.20 เมตร

5.งานเบ็ดเตล็ด

5.1 บ่อพักชนิดฝาคอนกรีตสำหรับท่อ

– ขนาด 1.20 x 1.20 เมตร
– ขนาด 1.50 x 1.20 เมตร

5.2 งานคันหินและรางตื้น

6.งานจัดการเครื่องหมายจราจรระหว่างก่อสร้าง
7.งานค่าใช้พิเศษตามข้อกำหนดและค่าใช้จ่ายอื่นที่จำเป็นต้องมี

7.1 งานสำนักงานสนามของโครงการ
7.2 ห้องทดลองสนามของโครงการ
7.3 การขนส่งสำหรับวิศวกรของผู้ว่าจ้าง

ผลการทดสอบวัสดุ

      1. ทดสอบกำลังอัดก้อนตัวอย่างคอนกรีต
        – งานท่อเหลี่ยม คสล. และบ่อพัก คสล.
        – งานต่อปากบ่อพัก คสล
        – งานผิวทางคอนกรีต ความหนา 28 ซม.
        – งานกำแพงกันดิน
        – งานเสาเข็ม คอร. ขนาด 0.40×0.40 เมตร
      2. ทดสอบความแน่นในสนาม งานทรายถมข้างท่อ
      3. ทดสอบความแน่นในสนาม ชั้นรองพื้นทาง (ลูกรัง)
      4. ทดสอบความแน่นในสนาม ชั้นพื้นทาง (หินคลุก)

ปัญหาอุปสรรคในการดำเนินงาน และแนวทางแก้ไข

        ปัญหาอุปสรรคในการก่อสร้างของโครงการฯ ที่ตรวจพบในขณะนี้ รายละเอียดโดยสรุปของปัญหา ดังนี้

ปัญหารื้อย้ายระบบสาธารณูปโภค

จากการสำรวจตรวจสอบ พบว่า มีระบบสาธารณูปโภค 2 ข้างทางตลอดสายทาง ดังนี้

1.1 การไฟฟ้าส่วนภูมิภาค มี 3 หน่วยงาน ดังนี้

การไฟฟ้าส่วนภูมิภาคอำเภอพานทอง เขตรับผิดชอบ ช่วง กม.ที่ 0+000 ถึง กม.ที่ 7+350
ผลการดำเนินการ
– ช่วง กม.ที่ 0+000 ถึง กม.ที่ 0+500 LT,RT แผนเข้าดำเนินการรื้อย้ายเดือน สิงหาคม 2567
– ช่วง กม.ที่ 0+500 ถึง 2+700 LT อยู่ระว่างดำเนินการรื้อย้าย
– ช่วง กม.ที่ 2+700 ถึง 4+300 และช่วง กม.ที่ 6+590 ถึง 7+350 LT รื้อย้ายแล้วเสร็จ
– ช่วง กม.ที่ 4+500 ถึง กม.ที่ 6+590 LT อยู่ระหว่างดำเนินการรื้อย้าย (รอรื้อย้ายแนวท่อส่งน้ำ)

การไฟฟ้าส่วนภูมิภาคอำเภอบ้านบึง เขตรับผิดชอบ ช่วง กม.ที่ 7+350 ถึง กม.ที่ 12+242
ผลการดำเนินการ
– ช่วง กม.ที่ 12+000 ถึง กม.ที่ 12+242 LT,RT ติดแนวท่อส่งน้ำ และปัญหาเวนคืนฯ เข้าพื้นที่ไม่ได้

การไฟฟ้าส่วนภูมิภาค เขต 2 เขตรับผิดชอบ ช่วง กม.ที่ 0+000 ถึง กม.ที่ 12+242
ผลการดำเนินการ
– ช่วง กม.ที่ 0+315 ถึง กม.ที่ 1+572 RT ระยะทาง 1,257 เมตร
– ช่วง กม.ที่ 1+803 ถึง กม.ที่ 3+000 RT ระยะทาง 1,197 เมตร
– และ ช่วง กม.ที่ 4+282 ถึง กม.ที่ 5+647 RT ระยะทาง 1,365 เมตร
อยู่ระหว่างดำเนินการรื้อย้ายแนวเสาไฟฟ้า คาดว่าจะแล้วเสร็จ เดือน กันยายน 2567

1.2 การประปาส่วนภูมิภาค มี 2 หน่วยงาน ดังนี้

การประปาส่วนภูมิภาคสาขาพนัสนิคม ช่วง กม.ที่ 0+000 ถึง กม.ที่ 3+464
ผลการดำเนินการ
– ช่วง กม.ที่ 0+000 ถึง กม.ที่ 3+464 LT อยู่ระหว่างเตรียมอุปกรณ์รื้อย้าย

การประปาส่วนภูมิภาคสาขาบ้านบึง ช่วง กม.ที่ 3+464 ถึง กม.ที่ 12+242
ผลการดำเนินการ
– ช่วง กม.ที่ 3+467 ถึง กม.ที่ 6+500 LT แผนเข้าดำเนินการรื้อย้ายเดือน สิงหาคม 2567
– ช่วง กม.ที่ 4+300 ถึง กม.ที่ 6+500 RT,LT อยู่ระหว่างดำเนินการรื้อย้าย
– ช่วง กม.ที่ 6+500 ถึง กม.ที่ 8+000 LT,RT ดำเนินการรื้อย้ายแล้วเสร็จ
– ช่วง กม.ที่ 8+000 ถึง กม.ที่ 10+900 RT ดำเนินการรื้อย้ายแล้วเสร็จ
– ช่วง กม.ที่ 11+800 ถึง กม.ที่ 12+242 LT,RT อยู่ระหว่างดำเนินการรื้อย้าย

1.3 แนวท่อส่งน้ำ ของบริษัท อินดัสเตรียล วอเตอร์ รีซอร์ส แมนเนจเม้นท์ จำกัด (IWRM) ช่วง กม.ที่
0+000 ถึง กม.ที่ 2+800 ด้านซ้ายทาง อยู่ระหว่างดำเนินการรื้อย้าย

1.4 แนวโครงข่ายสายสื่อสาร โครงการฯ ได้ประสานหน่วยงานข่ายสายสื่อสาร ลงพื้นที่สำรวจ และ
ตรวจสอบข่ายสายสื่อสาร เพื่อรื้อย้ายหลังจากการไฟฟ้าส่วนภูมิภาคดำเนินการรื้อแนวเสาไฟฟ้าต่อไป

ปัญหาอื่นๆ (งานเวนคืนฯ)

        จากการประสานแขวงทางหลวงชนบทชลบุรี เรื่อง การส่งมอบพื้นที่เพื่อดำเนินการก่อสร้าง พบว่ามี
ปัญหาในการเข้าพื้นที่ก่อสร้างของโครงการฯ โดยแยกรายละเอียดดังต่อไปนี้

ผู้ถูกเวนคืนทั้งหมด จำนวน 462 ราย

1.มาทำสัญญาแล้ว จำนวน 367 ราย แบ่งออกเป็นรายละเอียดดังนี้

1.1 รับเงินค่าทดแทนเวนคืน 100%                     จำนวน 159 ราย
1.2 รับเงินค่าทดแทนเวนคืน 75%                        จำนวน 200 ราย
        1.2.1 วางทรัพย์ 25%                                         จำนวน 200 ราย (แจ้งเข้าครอบครองแล้ว จำนวน 197 ราย)
        1.2.2 ยื่นอุทธรณ์                                                  จำนวน 13 ราย
                    1.2.2.1 มีผลอุทธรณ์แล้ว                      จำนวน 7 ราย
                    1.2.2.2 ยังไม่มีผลอุทธรณ์                   จำนวน 6 ราย
        1.2.3 วางทรัพย์ 100%                                      จำนวน 8 ราย (แจ้งเข้าครอบครองแล้ว 7 ราย)

2.ยังไม่มาทำสัญญา จำนวน 95 ราย

2.1 วางทรัพย์ที่ธนาคารออมสิน จำนวน 90 ราย (แจ้งเข้าครอบครองแล้ว จำนวน 78 ราย)
2.2 ยังไม่ได้วางทรัพย์ที่ธนาคารออมสิน จำนวน 5 ราย

แนวทางแก้ไข แจ้งให้ผู้ถูกเวนคืนมาทำสัญญาซื้อขายอสังหาริมทรัพย์ ซึ่งขณะนี้ ขทช.ชลบุรี
กำลังเร่งรัดดำเนินการแจ้งเข้าครอบครองสิทธิ์และวางทรัพย์ที่ธนาคารออมสิน
ต่อไป

ปัจจุบันยังไม่เป็นปัญหาและอุปสรรคในการก่อสร้างของโครงการฯและไม่มีผลกระทบงานก่อสร้างสามารถเข้าพื้นที่ก่อสร้างได้

กลับ ดาวน์โหลด
