รายงานความก้าวหน้า ประจำเดือน สิงหาคม 2566

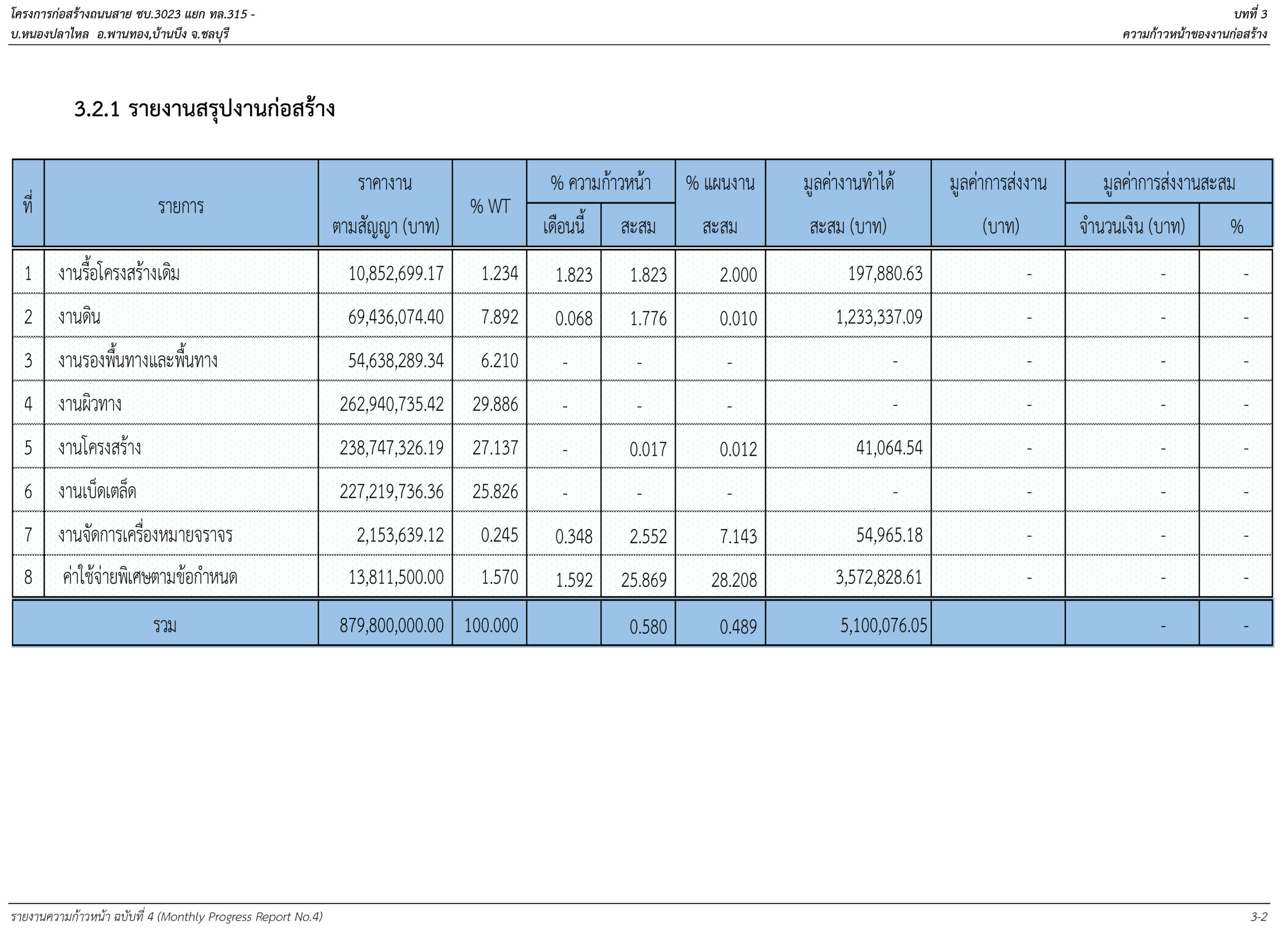

สรุปความก้าวหน้าของงานก่อสร้าง
-
-

- ความก้าวหน้าของงานก่อสร้างรายเดือน
-
ผลงาน วันที่ 1 สิงหาคม ถึง 31 สิงหาคม 2566 0.148 %
ตามแผนงาน 0.079 %
เร็วกว่าแผนงาน 0.091 %
ช้ากว่าแผนงาน – %
-
-
- ความก้าวหน้ารวมของงานก่อสร้างสะสม
-
ผลงาน วันที่ 2 พฤษภาคม ถึง 31 สิงหาคม 2566 0.580 %
ตามแผนงาน 0.489 %
เร็วกว่าแผนงาน 0.091 %
ช้ากว่าแผนงาน – %
ระยะเวลาก่อสร้างตามสัญญา 900 วัน
คงเหลือระยะเวลาก่อสร้าง 778 วัน
