รายงานความก้าวหน้า ประจำเดือน ตุลาคม 2566

สรุปความก้าวหน้าของงานก่อสร้าง

      • ความก้าวหน้าของงานก่อสร้างรายเดือน

ผลงาน วันที่ 1 ตุลาคม ถึง 31 ตุลาคม 2566                                                                      0.600 %
ตามแผนงาน                                                                                                                                    1.005 %
เร็วกว่าแผนงาน                                                                                                                                           -%
ช้ากว่าแผนงาน                                                                                                                                0.405%

      • ความก้าวหน้ารวมของงานก่อสร้างสะสม

ผลงาน วันที่ 2 พฤษภาคม ถึง 31 ตุลาคม 2566                                                                2.987 %
ตามแผนงาน                                                                                                                                     2.091 %
เร็วกว่าแผนงาน                                                                                                                               0.896 %
ช้ากว่าแผนงาน                                                                                                                                           – %

ระยะเวลาก่อสร้างตามสัญญา                                                                                                                         900 วัน
คงเหลือระยะเวลาก่อสร้าง                                                                                                                               717 วัน

ความก้าวหน้าของงานก่อสร้าง

          ผู้รับจ้างดำเนินงานในส่วนต่างๆ ซึ่งผลการปฏิบัติงานแสดงให้เห็นในรูปแบบของตาราง แผนผัง แผนภูมิ และรายละเอียดแผนงานและผลงานแต่ละหมวดงาน ต่อไปนี้

รายงานสรุปงานก่อสร้าง

รายละเอียดแผนและผลงานการก่อสร้าง

การดำเนินงานควบคุมการก่อสร้าง

การควบคุมการก่อสร้าง

1.งานรื้อโครงสร้างเดิม

1.1 งานรื้อท่อกลม Ø 0.80 ม.,1.00 ม.
1.2 งานรื้อเสาไฟฟ้าแสงสว่าง
1.3 งานรื้อบ่อพักเดิม 1.00 ม.

2.งานดิน

2.1 งานทรายถมสำหรับท่อระบายน้ำหรือ โครงสร้างระบายน้ำและงานทรายถมอื่นๆ

3.งานโครงสร้าง

3.1 งานท่อเหลี่ยม ขนาด 1.20 x 1.20 ม.
3.2 งานบ่อพัก คลส. สำหรับท่อเหลี่ยม ขนาด 1.20 x 1.20 ม.

4.งานจัดการเครื่องหมายจราจรระหว่างก่อสร้าง

3.1 ติดตั้งป้ายเตือนบริเวณสถานที่ก่อสร้าง

ผลการทดสอบวัสดุ

      1. ทดสอบกำลังอัดก้อนตัวอย่างคอนกรีต
        – งานท่อเหลี่ยม คสล. และบ่อพัก คสล.
      2. อนุมัติวัสดุมวลรวมหยาบ ละเอียด ทดสอบคุณภาพ และ ออกแบบส่วนผสมงานแอสฟัลต์คอนกรีต
      3. อนุมัติวัสดุมวลรวมหยาบ ละเอียด ทดสอบคุณภาพ สำหรับส่วนผสมคอนกรีต งานผิวจราจรคอนกรีต
        เสริมเหล็ก
      4. อนุมัติวัสดุโครงสร้างทาง ชั้นพื้นทาง (ชนิดหินคลุก) ทดสอบคุณภาพ

ปัญหาอุปสรรคในการดำเนินงาน และแนวทางแก้ไข

        ปัญหาอุปสรรคในการก่อสร้างของโครงการฯ ที่ตรวจพบในขณะนี้ รายละเอียดโดยสรุปของปัญหา ดังนี้

ปัญหารื้อย้ายระบบสาธารณูปโภค

จากการสำรวจตรวจสอบ พบว่า มีระบบสาธารณูปโภค 2 ข้างทางตลอดสายทาง ดังนี้

      1. แนวเสาไฟฟ้า ของหน่วยงานการไฟฟ้าส่วนภูมิภาคเขต 2 ชลบุรี การไฟฟ้าส่วนภูมิภาคอำเภอพานทอง และการไฟฟ้าส่วนภูมิภาคอำเภอบ้านบึง จะเข้าดำเนินการรื้อย้ายเสาไฟฟ้าให้เป็นบางต้นในส่วนที่ติดขัดงานก่อสร้างเป็นกรณีเร่งด่วนที่กีดขวางแนวก่อสร้างระบบระบายน้ำ และประมาณวันที่ 15 พฤศจิกายน 2566 ซึ่งการไฟฟ้าส่วนภูมิภาคอำเภอพานทองจะเริ่มจาก กม.5+500 ถึง กม.7+350 ด้านซ้ายทางและขวาทางและส่วนการไฟฟ้าส่วนภูมิภาคอำเภอบ้านบึง จะเริ่มจากช่วง กม.7+350 ถึง กม.12+242 ด้านซ้ายทางและขวาทาง
      2. แนวโครงข่ายสายสื่อสาร โครงการฯได้ประสานหน่วยงานข่ายสายสื่อสาร ลงพื้นที่สำรวจและตรวจสอบข่ายสายสื่อสาร เพื่อรื้อย้ายหลังจากการการไฟฟ้าส่วนภูมิภาคดำเนินการรื้อแนวเสาไฟฟ้าต่อไป
      3. แนวท่อส่งน้ำประปาหน่วยงานของการประปาส่วนภูมิภาค เขต 1 ชลบุรี การประปาส่วนภูมิภาคสาขาบ้านบึง และการประปาส่วนภูมิภาคสาขาพนัสนิคม ได้เข้าดำเนินการรื้อย้ายท่อน้ำ ช่วง กม. 8+000
        ถึง กม.9+500 แล้วเสร็จ และจะเข้ามาดำเนินการรื้อย้ายแนวท่อส่งน้ำ ช่วง กม. 6+500 ถึง กม.8+000ประมาณวันที่ 15 พฤศจิกายน 2566 ส่วนที่เหลือ ช่วงกม.ที่ 0+000 ถึง กม.6+500 และ กม.9+500 ถึง กม.
        12+242 จะดำเนินการรื้อย้ายในวาระต่อไป
      4. แนวท่อส่งน้ำของ บริษัท อินดัสเตรียล วอเตอร์ รีซอร์ส แมนเนจเม้นท์ จำกัด ( IWRM)ช่วง กม.0+000 ถึง 2+800 ด้านซ้ายทาง ได้ลงพื้นที่สำรวจ ตรวจสอบระดับความลึกของท่อส่งน้ำ เพื่อทำวางแผนการรื้อย้าย ต่อไป

ปัญหาอื่นๆ (งานเวนคืนฯ)

        จากการประสานแขวงทางหลวงชนบทชลบุรี เรื่อง การส่งมอบพื้นที่เพื่อดำเนินการก่อสร้าง พบว่ามี
ปัญหาในการเข้าพื้นที่ก่อสร้างของโครงการฯ โดยแยกรายละเอียดดังต่อไปนี้

ผู้ถูกเวนคืนทั้งหมด จำนวน 462 ราย

1.มาทำสัญญาแล้ว จำนวน 350 ราย แบ่งออกเป็นรายละเอียดดังนี้

1.1 รับเงินค่าทดแทนเวนคืน 100%                     จำนวน 128 ราย
1.2 รับเงินค่าทดแทนเวนคืน 75%                        จำนวน 202 ราย
        1.2.1 วางทรัพย์ 25%                                         จำนวน 31 ราย (แจ้งเข้าครอบครองแล้ว จำนวน 20 ราย)
        1.2.2 ยังไม่ได้วางทรัพย์ 25%                        จำนวน 171 ราย (แจ้งเข้าครอบครองแล้ว จำนวน 1 ราย)
        1.2.3 ยื่นอุทธรณ์                                                  จำนวน 13 ราย
                    1.2.3.1 มีผลอุทธรณ์แล้ว                     จำนวน 7 ราย
                    1.2.3.2 ยังไม่มีผลอุทธรณ์                   จำนวน 6 ราย
1.3 วางทรัพย์ 100%                                                  จำนวน 13 ราย (แจ้งเข้าครอบครอง 16 ราย)
1.4 ยังไม่ได้วางทรัพย์                                               จำนวน 9 ราย (แจ้งเข้าครอบครอง – ราย)

2.ยังไม่มาทำสัญญา จำนวน 132 ราย

แนวทางแก้ไข แจ้งให้ผู้ถูกเวนคืนมาทำสัญญาซื้อขายอสังหาริมทรัพย์ ซึ่งขณะนี้
ขทช.ชลบุรี กำลังเร่งรัดดำเนินการแจ้งเข้าครอบครองสิทธิ์และวางทรัพย์
ที่ธนาคารออมสิน ต่อไป

ปัจจุบันยังไม่เป็นปัญหาและอุปสรรคในการก่อสร้างของโครงการฯและไม่มีผลกระทบงานก่อสร้าง
สามารถเข้าพื้นที่ก่อสร้างได้

ภาพถ่ายก่อสร้าง เดือน ตุลาคม 2566

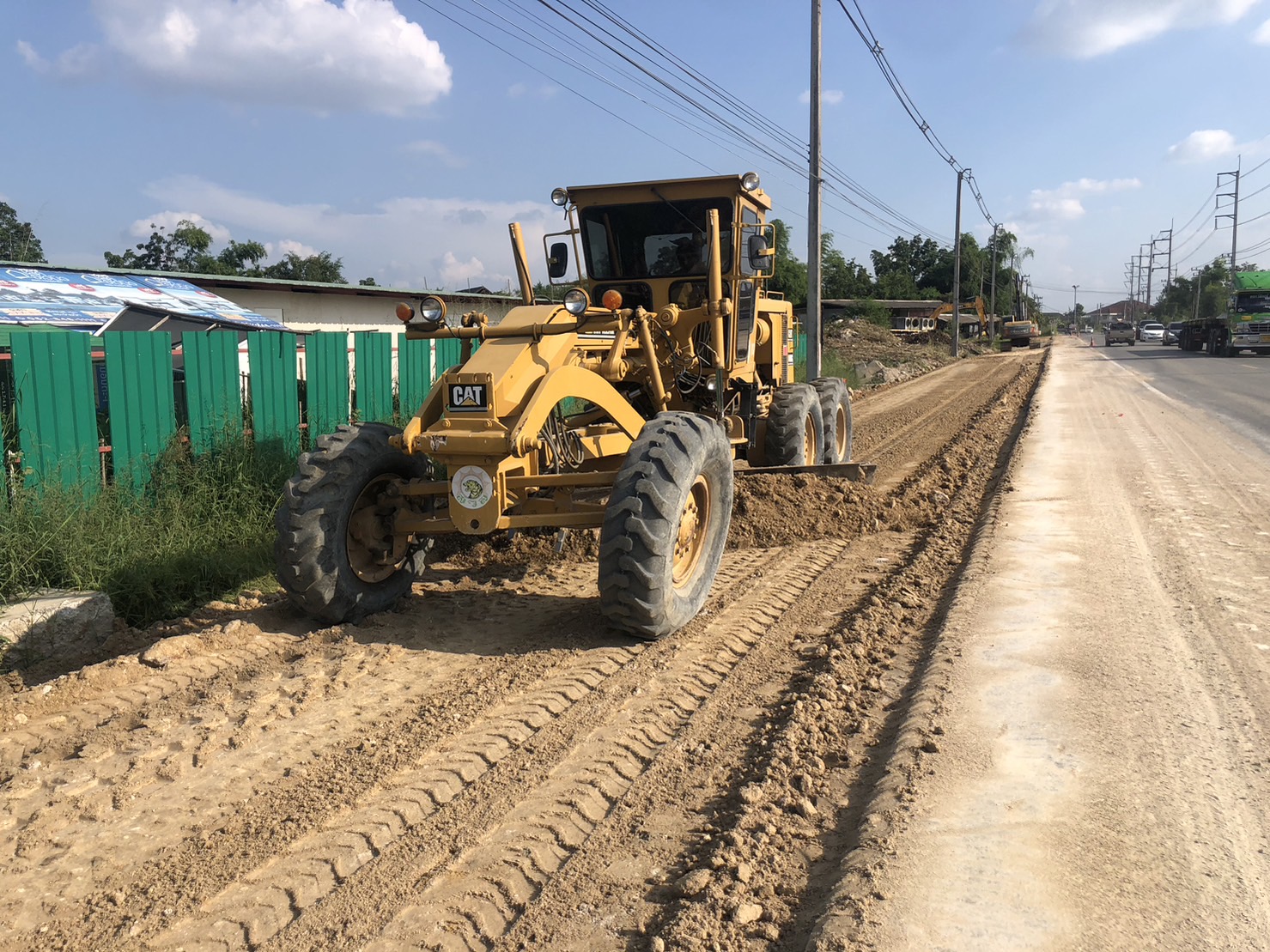

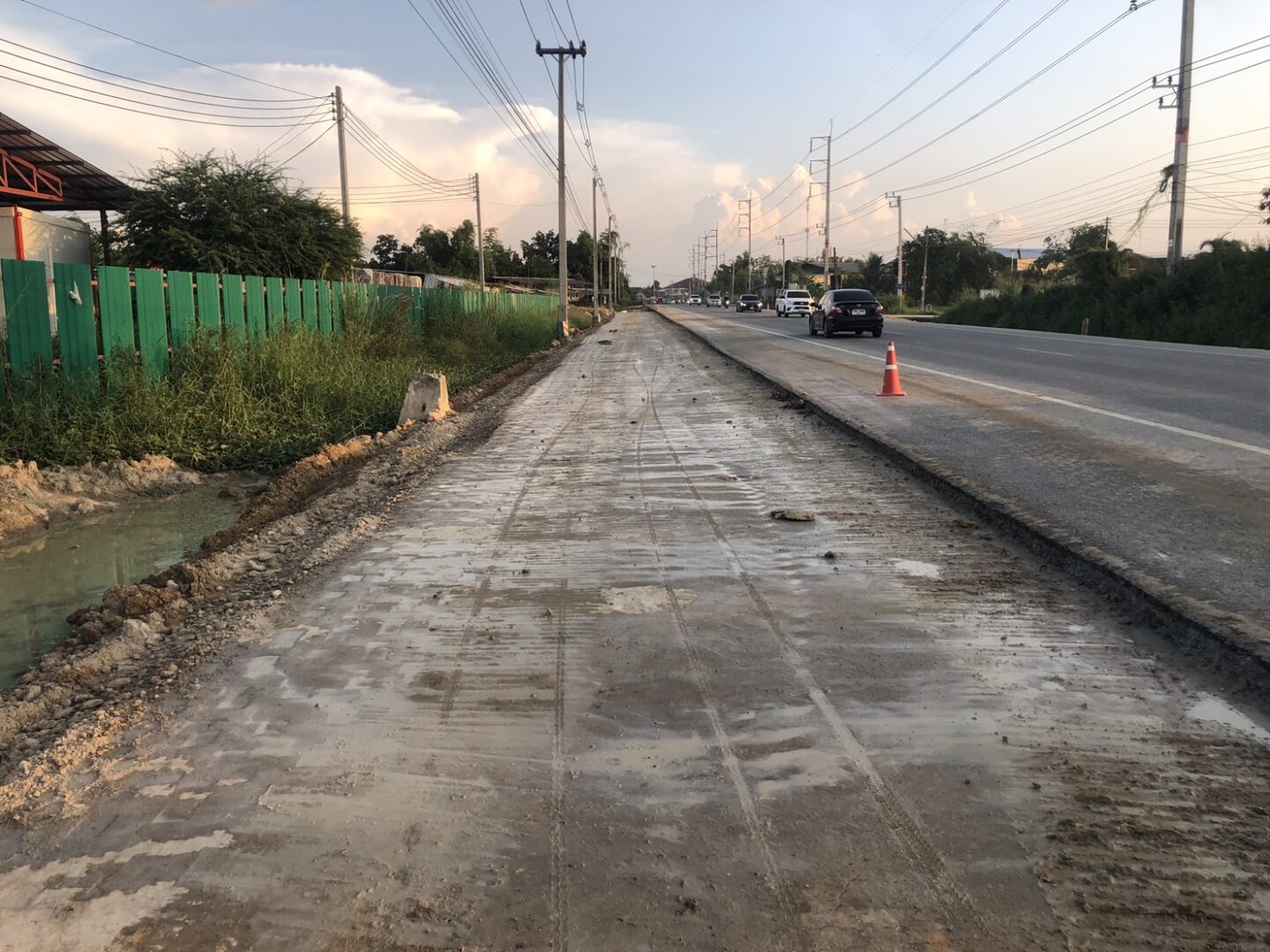

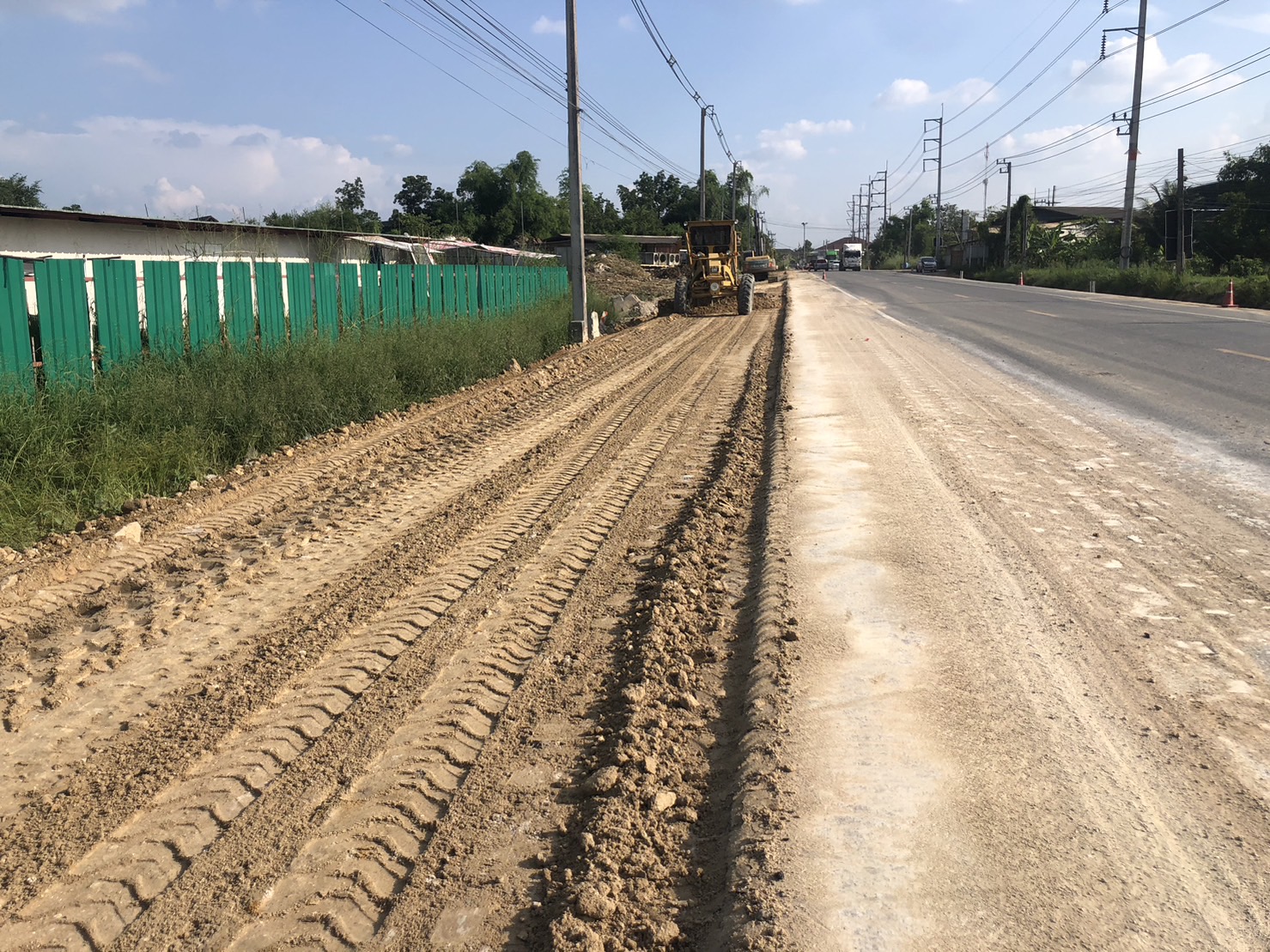

ลงวัสดุดินถมชั้นที่3 -ช่วง กม.4+050-4+200 LT
