รายงานความก้าวหน้า ประจำเดือน กันยายน 2566

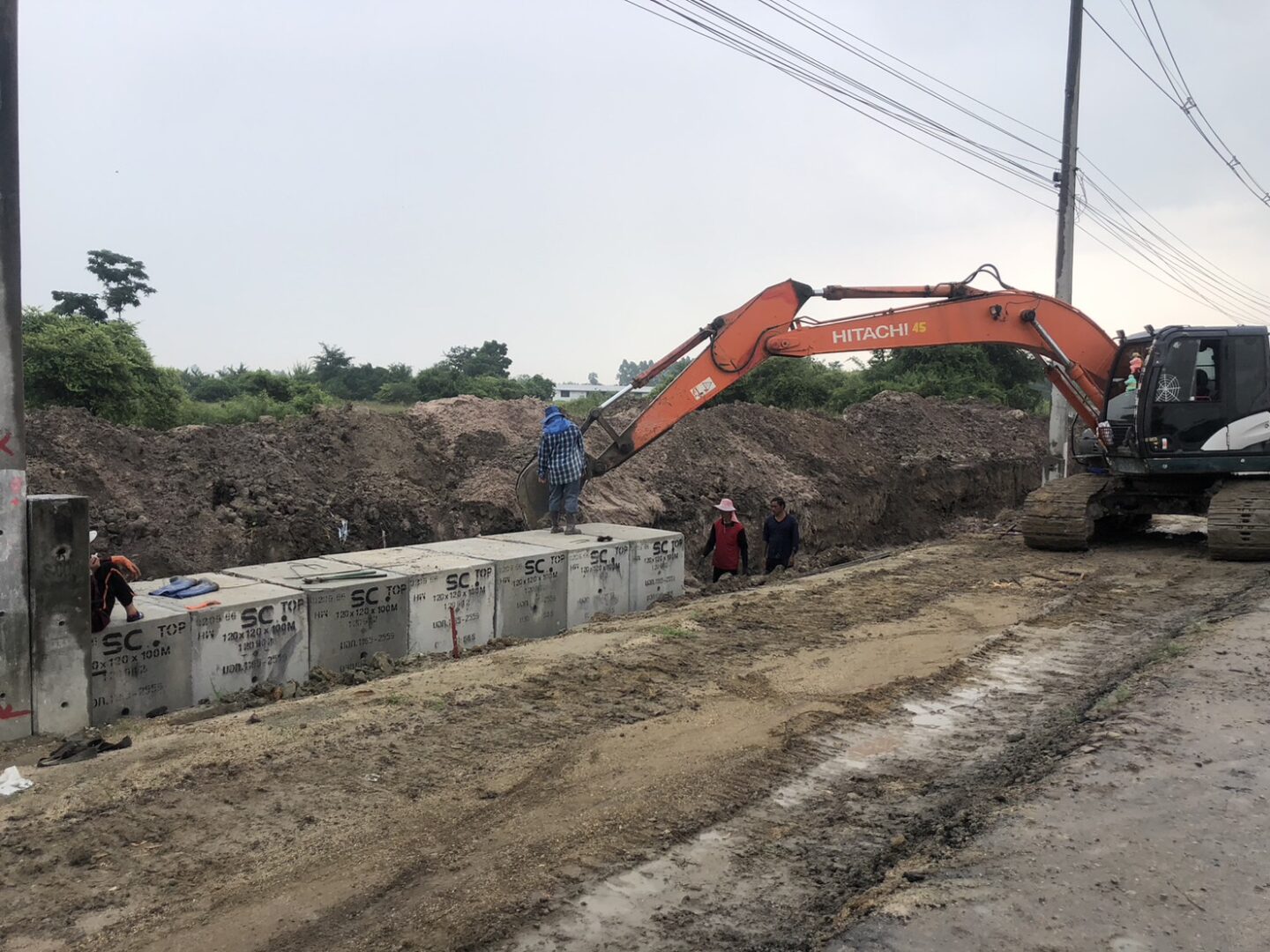

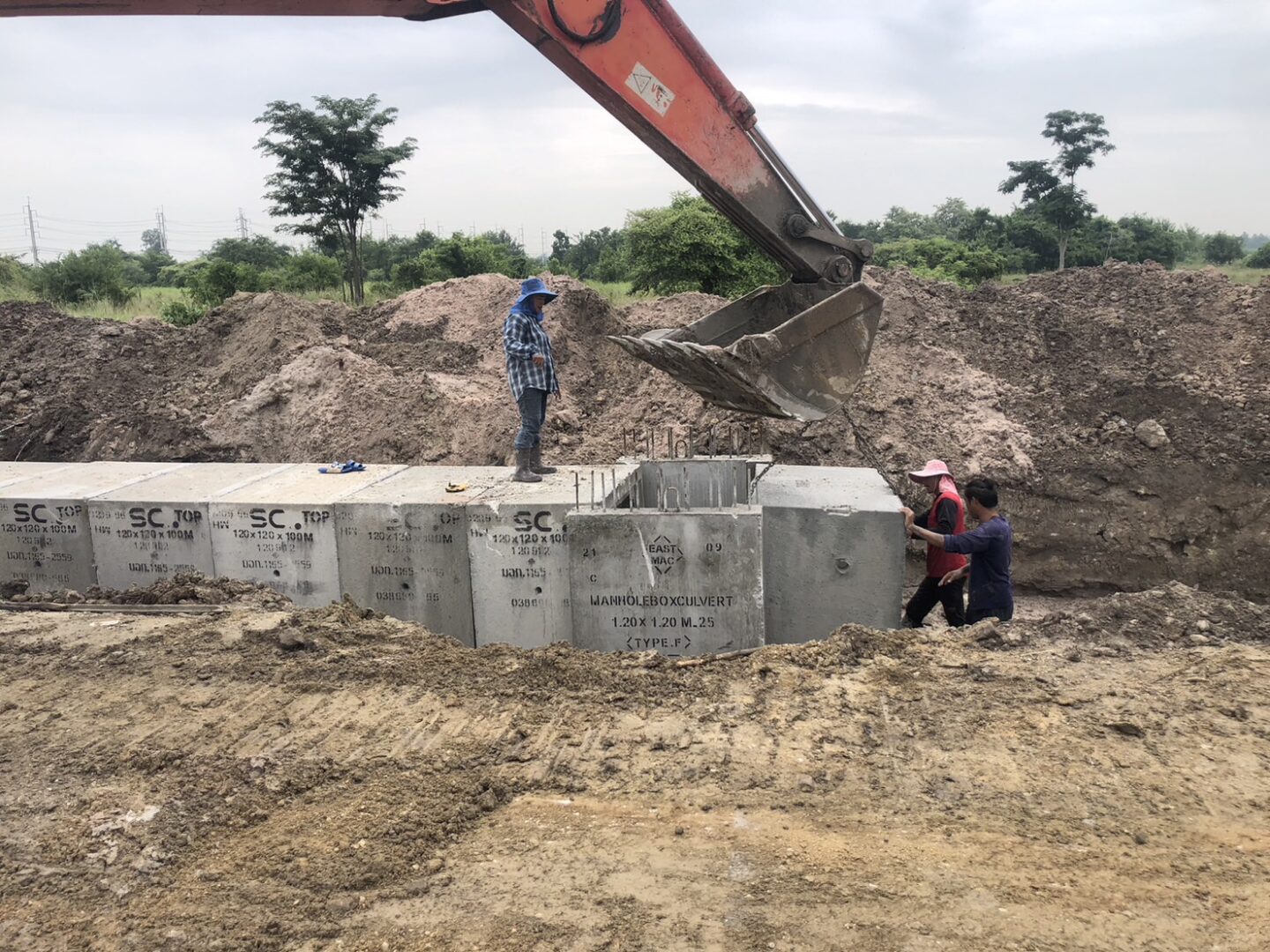

สรุปความก้าวหน้าของงานก่อสร้าง
-
-

- ความก้าวหน้าของงานก่อสร้างรายเดือน
-
ผลงาน วันที่ 1 กันยายน ถึง 30 กันยายน 2566 1.807 %
ตามแผนงาน 0.597 %
เร็วกว่าแผนงาน 1.301 %
ช้ากว่าแผนงาน – %
-
-
- ความก้าวหน้ารวมของงานก่อสร้างสะสม
-
ผลงาน วันที่ 2 พฤษภาคม ถึง 30 กันยายน 2566 2.387 %
ตามแผนงาน 1.086 %
เร็วกว่าแผนงาน 1.301 %
ช้ากว่าแผนงาน – %
ระยะเวลาก่อสร้างตามสัญญา 900 วัน
คงเหลือระยะเวลาก่อสร้าง 748 วัน
